تقرير مرحلة الاسقف رقم8
تقرير مختصر
بالتاريخ 12/06/2025
{ دار الأيتام }

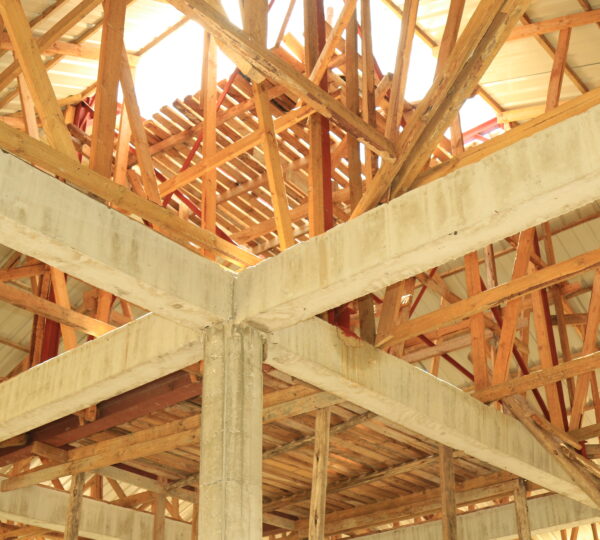

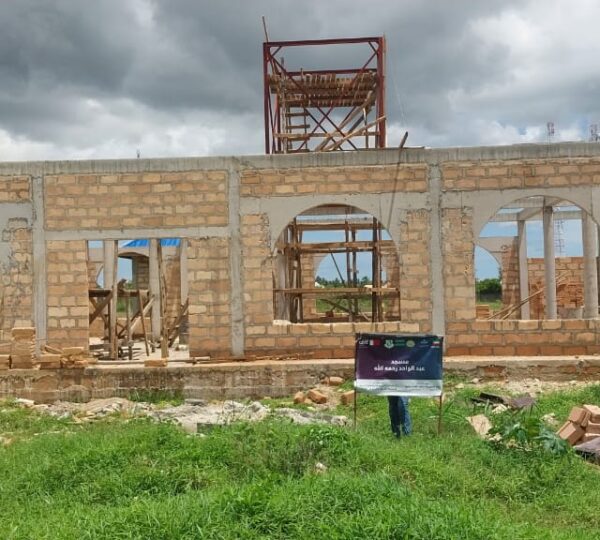

١ : إنتهاء ٧٠% من أعمال الشدة الخشبية لسقف المبنى
{ المدرسة الإبتدائية }

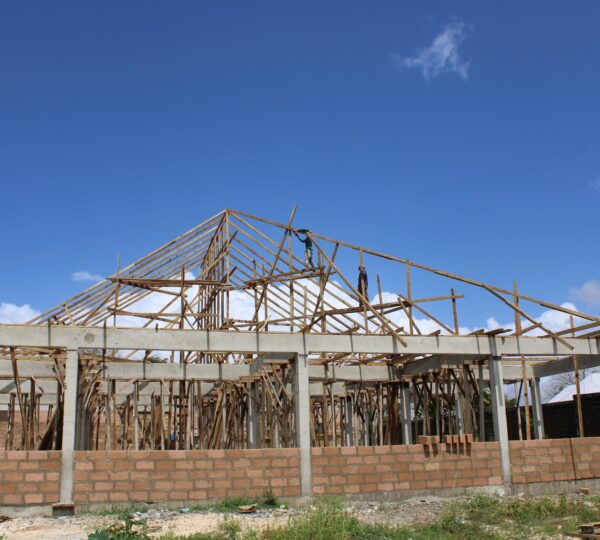

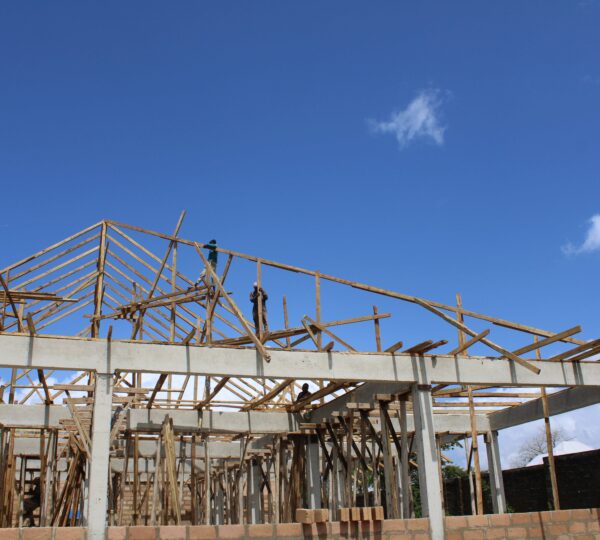

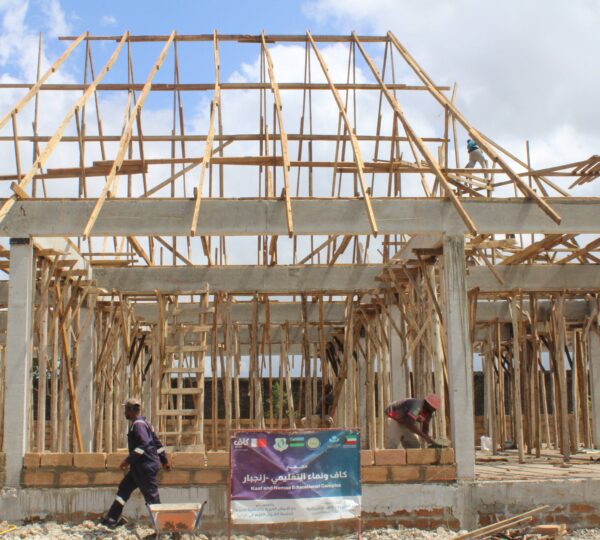

١ : جاري أعمال الشدة الخشبية لسقف المبنى
{ المبنى الإداري }

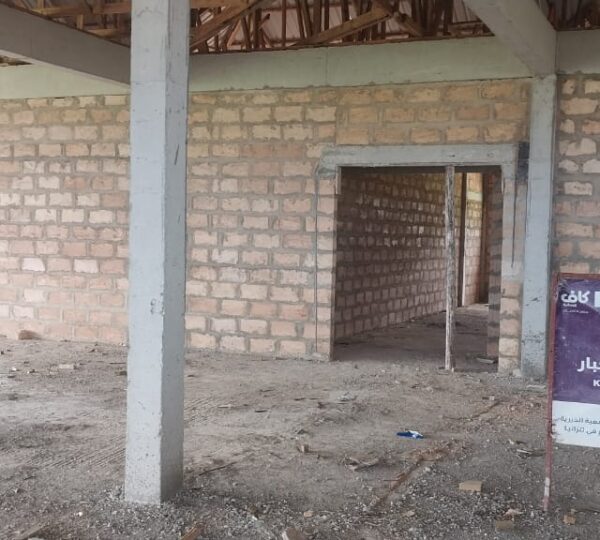

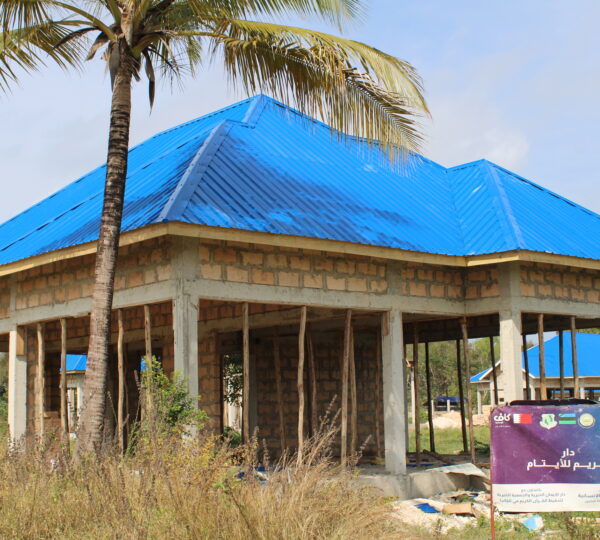

١ : إنتهاء أعمال بلوك أعلى بوابات المبنى
بالتاريخ 23/06/2025
{ دار الأيتام }
١ : جاري أعمال دهانات الفيشا بورد
{ المبنى الإداري }
١ : جاري أعمال دهانات الفيشا بورد
{ المدرسة الإبتدائية }

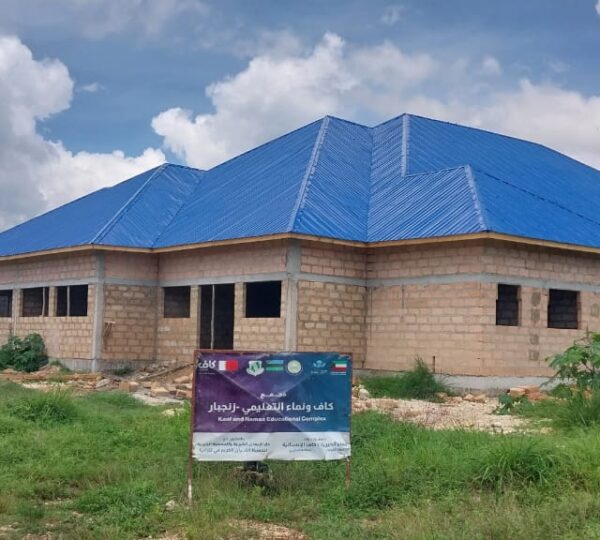

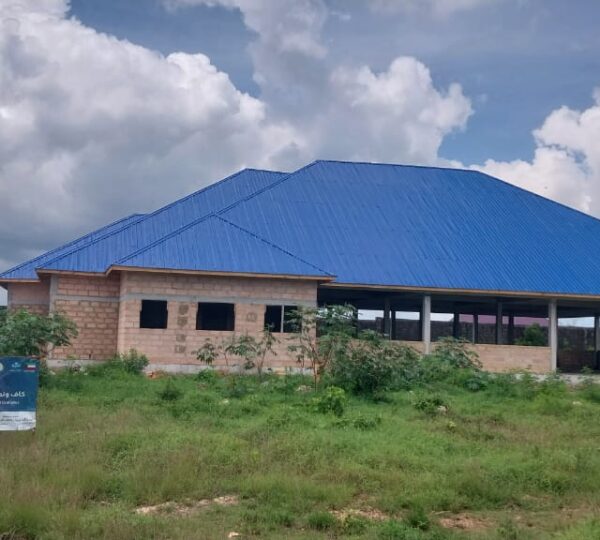

١ : إنتهاء أعمال تركيب الفيشا بورد للكريدور بالكامل
٢ : جاري أعمال تركيب صاج سقف المبنى
بالتاريخ 30/06/2025
{ المدرسة الإبتدائية }

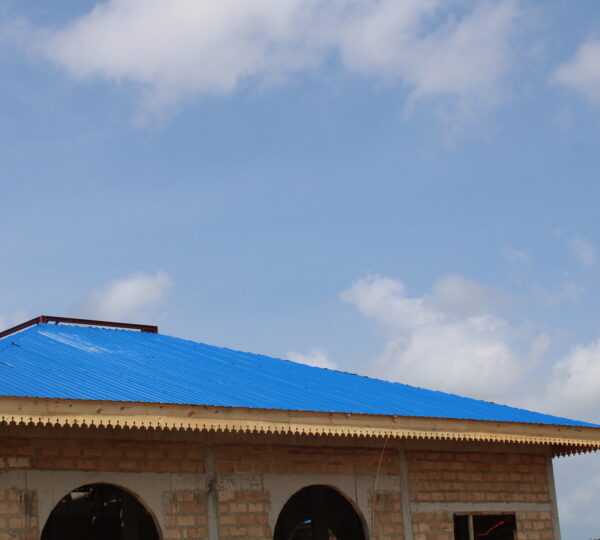

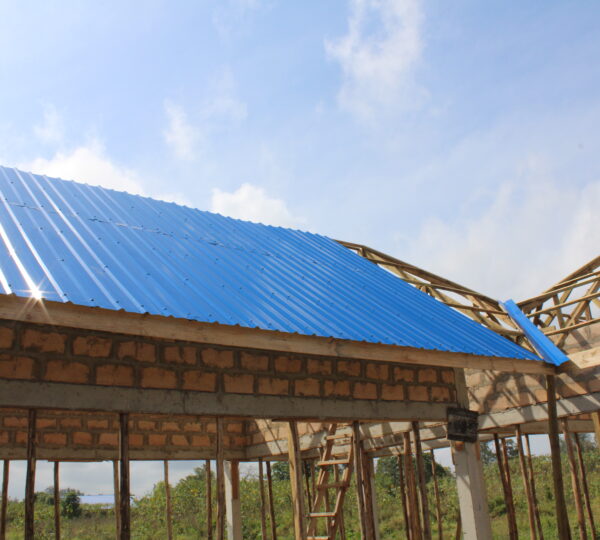

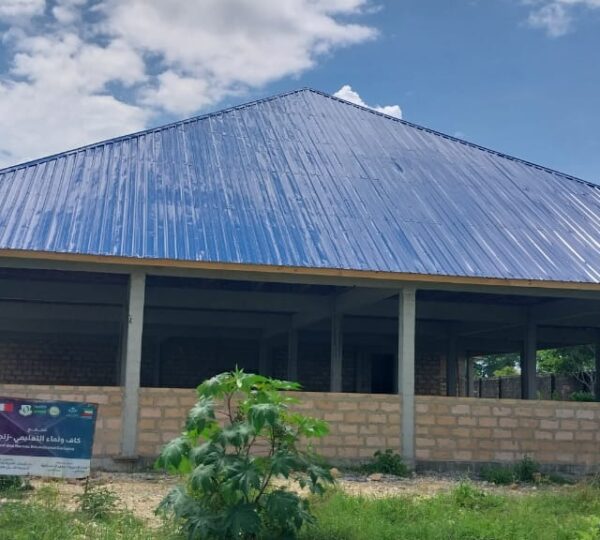

تم إنتهاء ٩٠% من أعمال تركيب صاج سقف المبنى

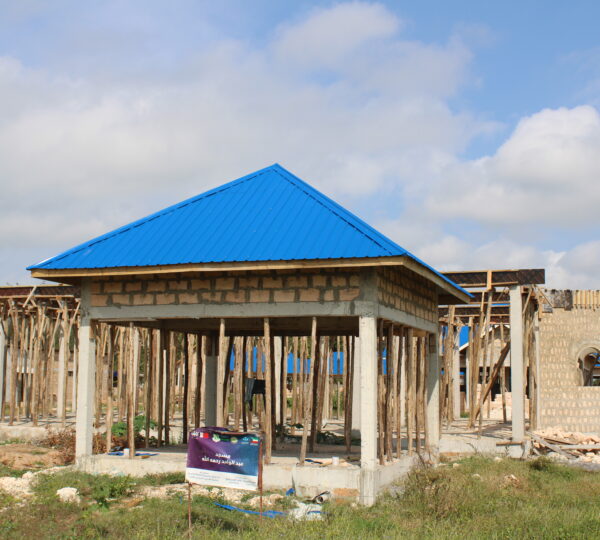

تم انتهاء تركيب سقف الكيربي 100%.

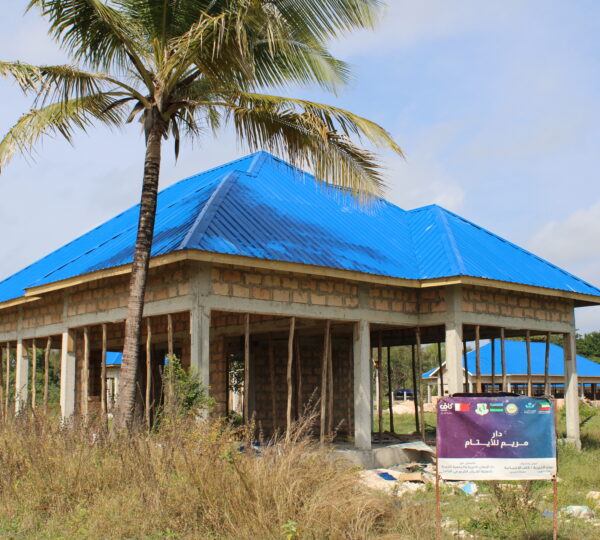

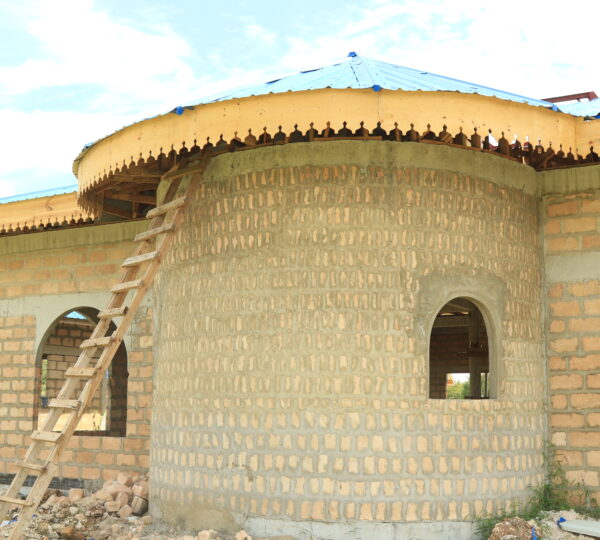

تم انتهاء تركيب السقف الكيربي ( دارايتام)
تم انتهاء تركيب الكيربي ( مبنى الإداري)

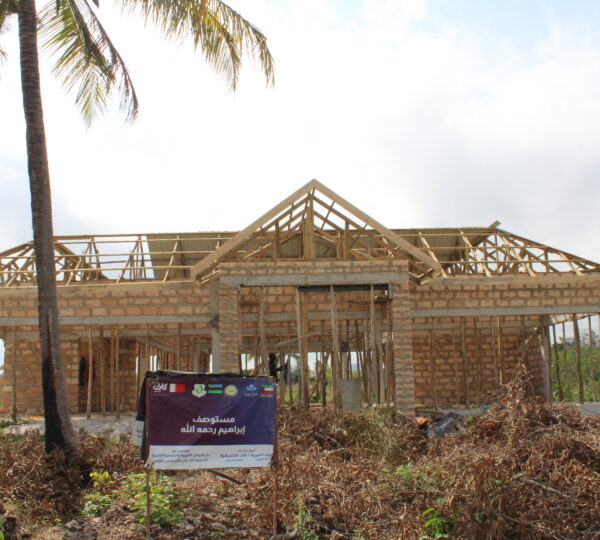

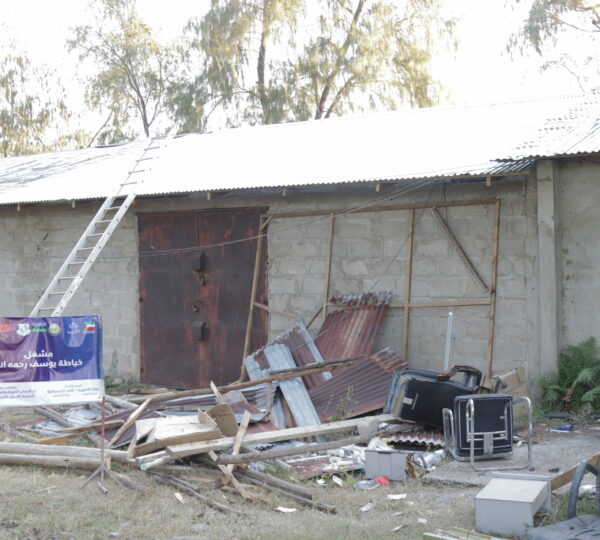

جاري عملية السقف ( المخزن).
بالتاريخ 03/07/2025

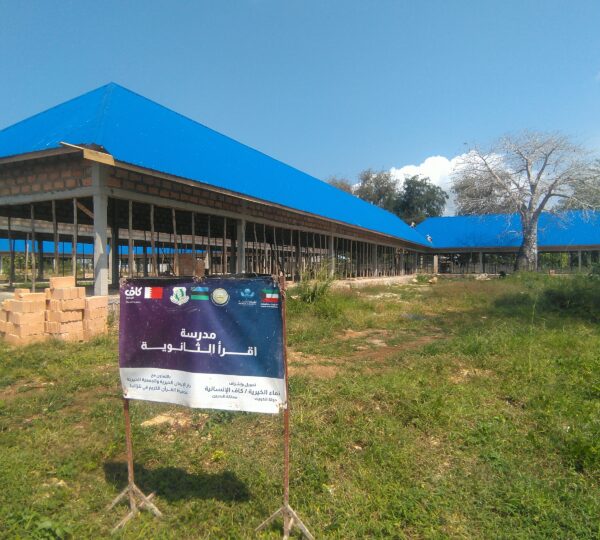

{ المدرسة الثانوية }

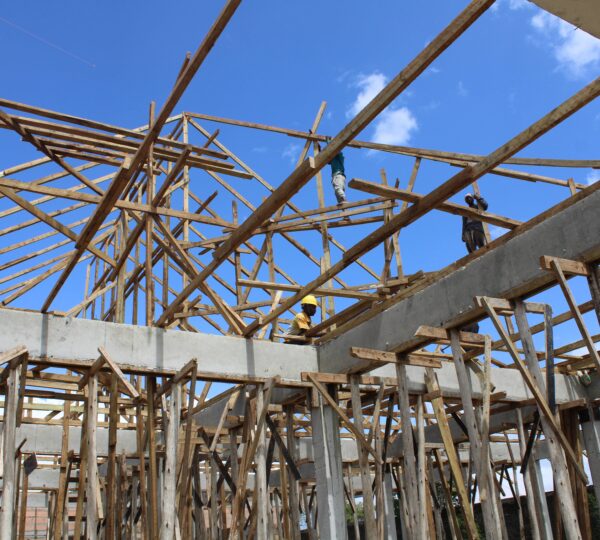

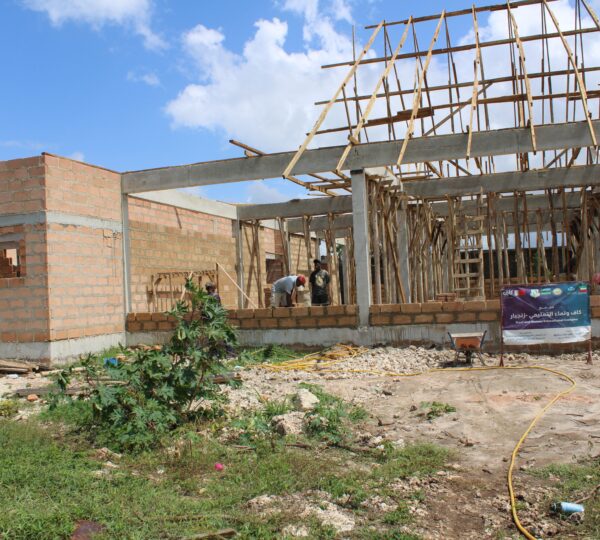

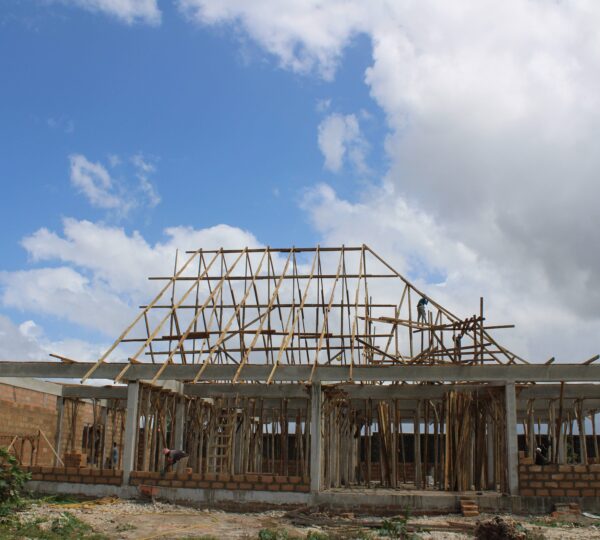

١ : جاري أعمال الشدة الخشبية لسقف المبنى.
بالتاريخ 09/07/2025
{ المدرسة الثانوية }
١ : إنتهاء ٦٠ % من أعمال الشدة الخشبية لسقف المبنى
بالتاريخ 14/07/2025
{ المدرسة الثانوية }
١ : إنتهاء أعمال الشدة الخشبية لسقف المبنى
٢ : البدء في أعمال الفيشا بورد
بالتاريخ 18/07/2025
{ المدرسة الثانوية }
١ : جاري أعمال تركيب صاج سقف الم
بالتاريخ 29/08/2025
تم تركيب السقف الكيربي ( المنازل)
تم تركيب السقف الكيربي ( المستوصف)
تم تركيب السقف الكيربي ( المخبز)

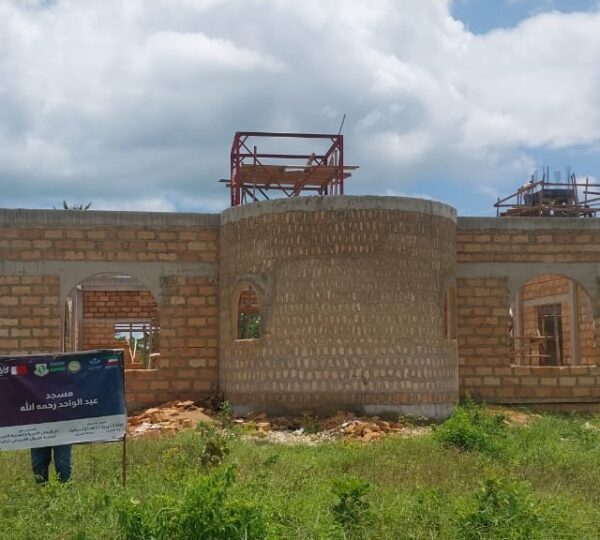

تم تركيب السقف الكيربي الوحدات الا المسجد و مبني الخدمات
