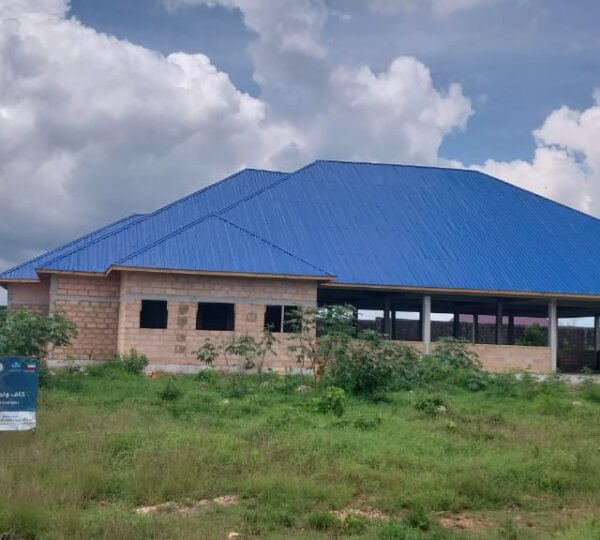

مشروع المجمع التعليمي في زنجبار

مشروع المجمع التعليمي في زنجبار يهدف الى تشييد مجمع تنموي خيري نموذجي يلبي احتياجات المجتمع المسلم عموما والمحتاجين والأيتام والفقراء على وجه الخصوص

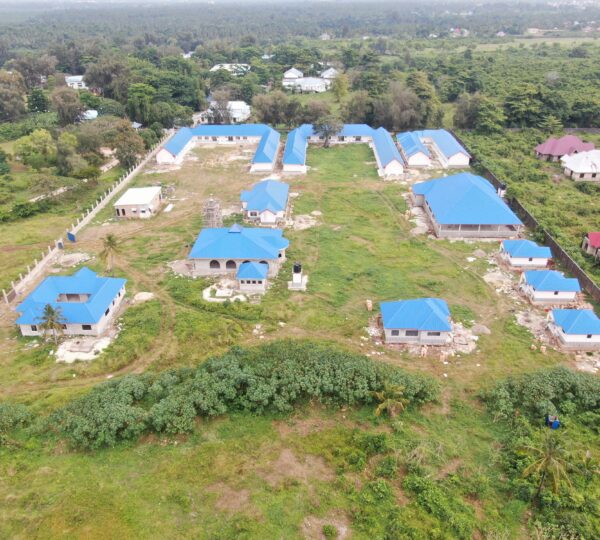

الصور

أحدث التقارير

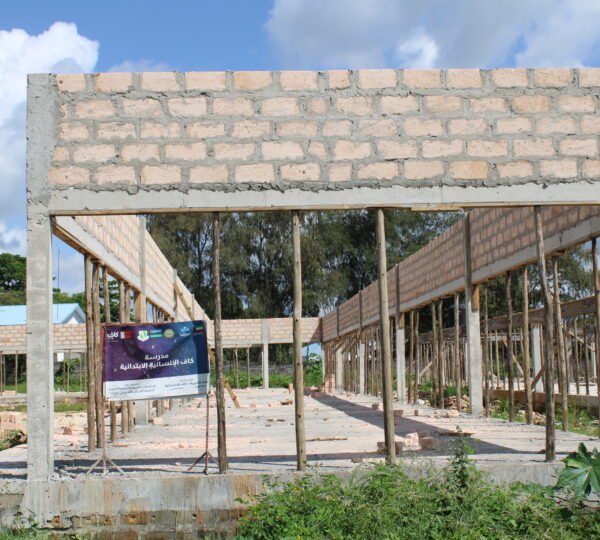

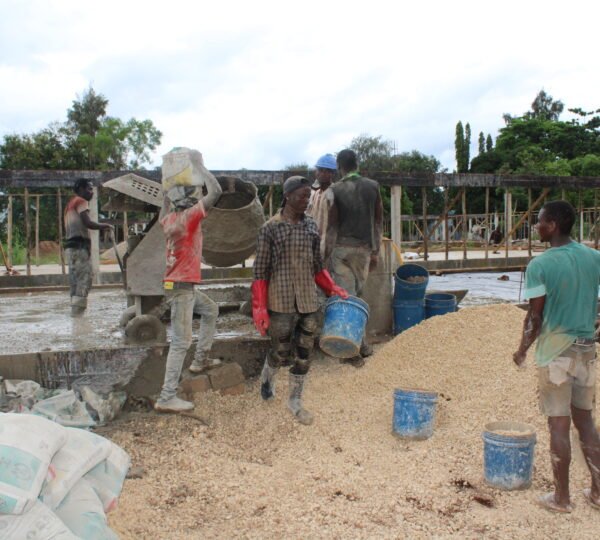

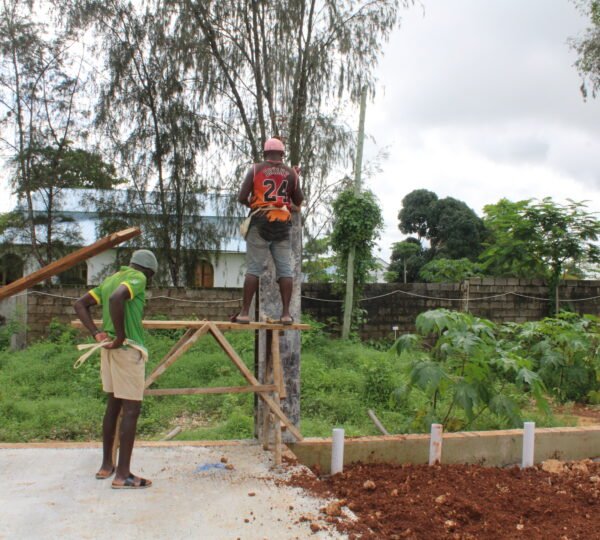

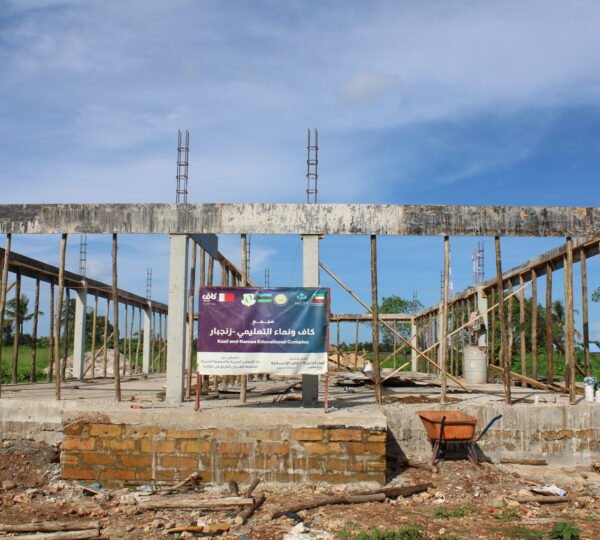

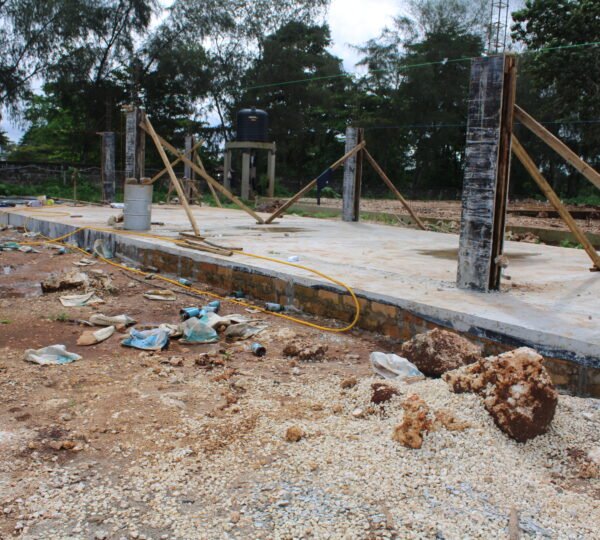

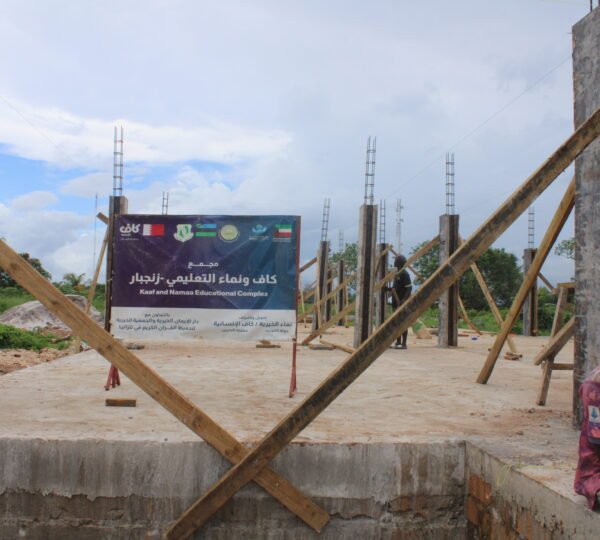

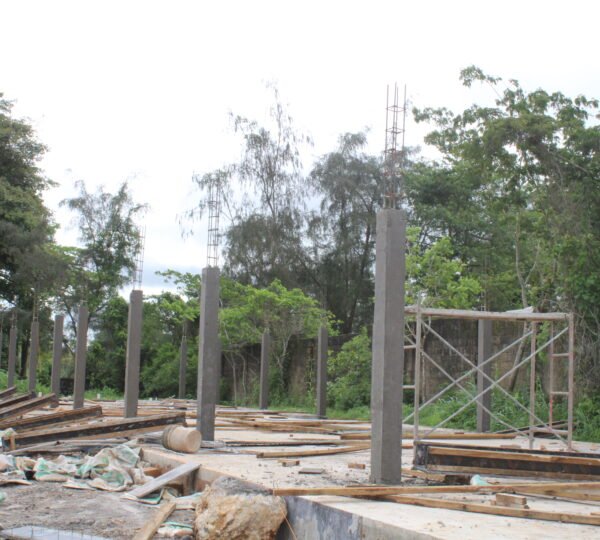

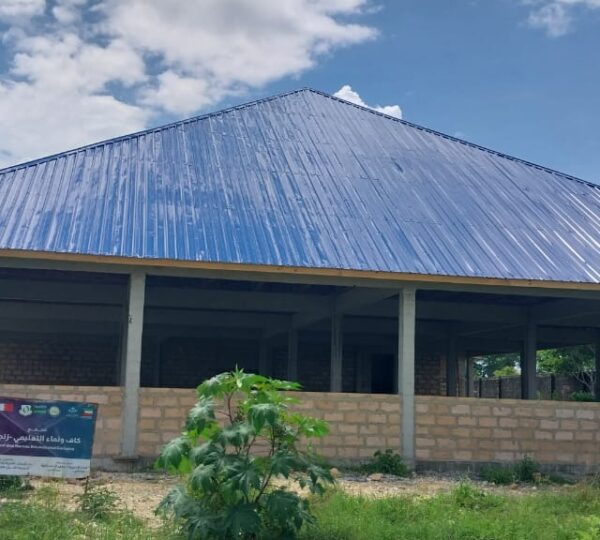

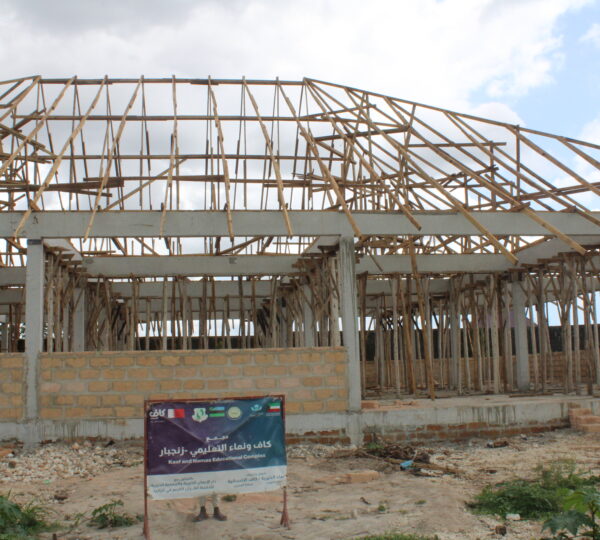

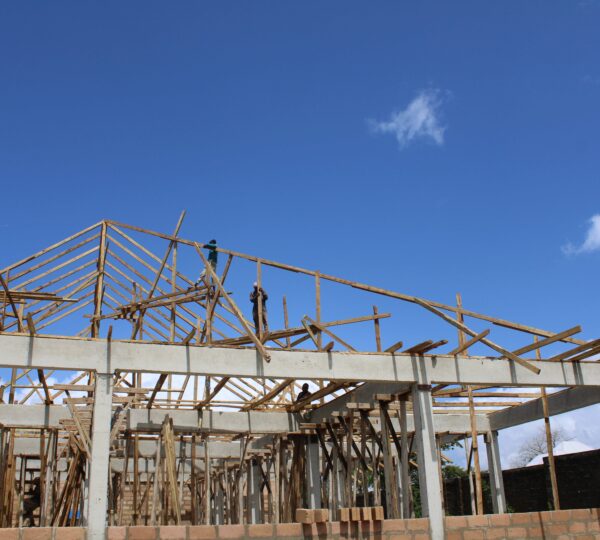

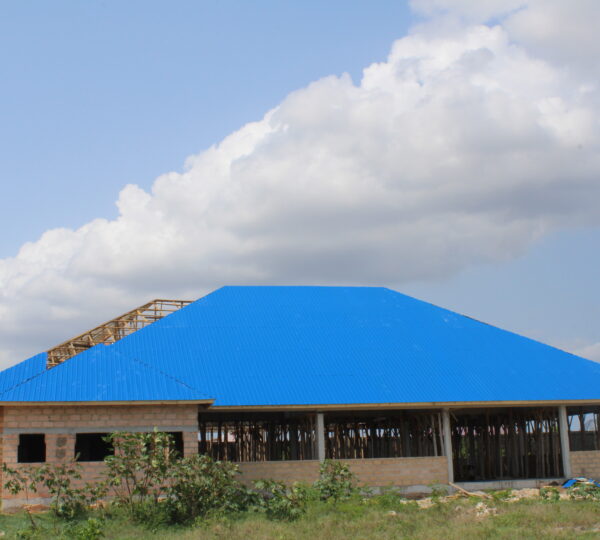

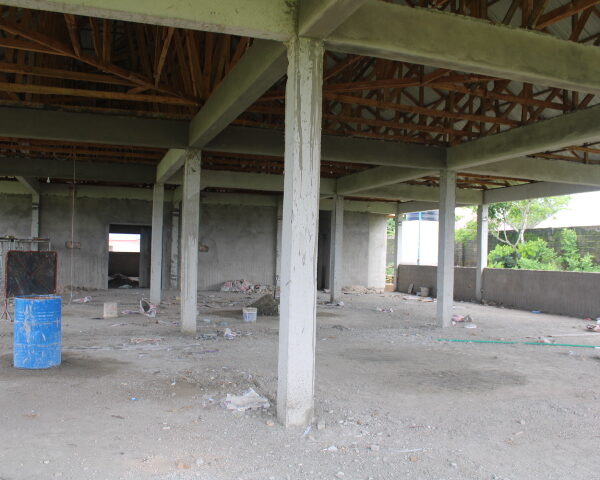

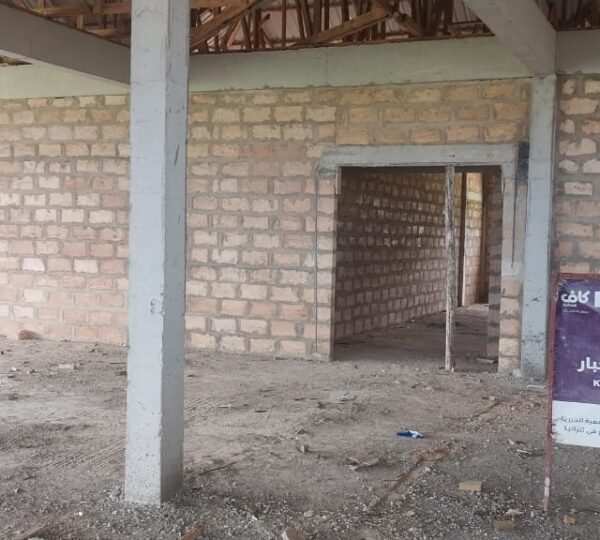

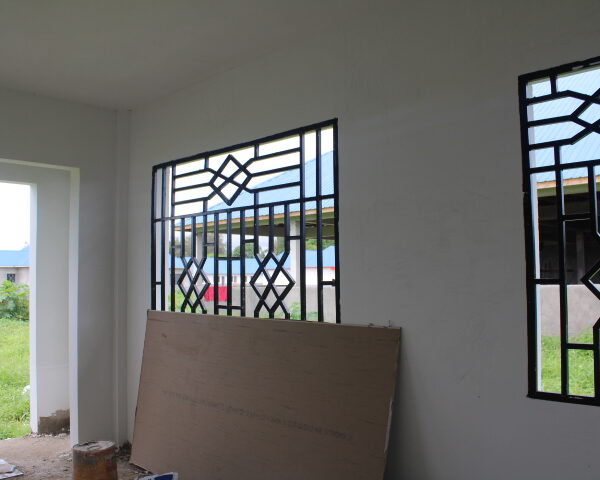

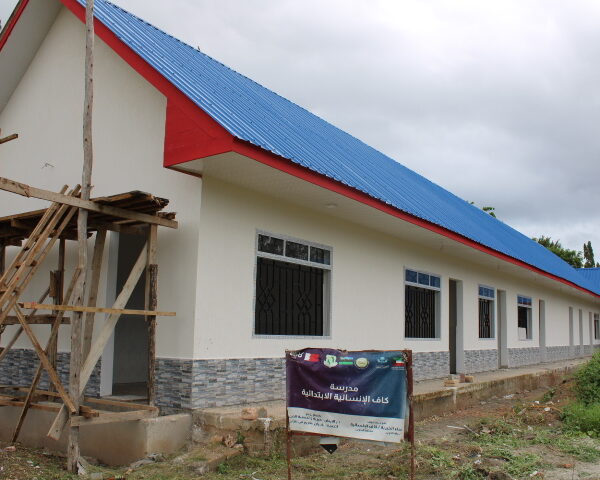

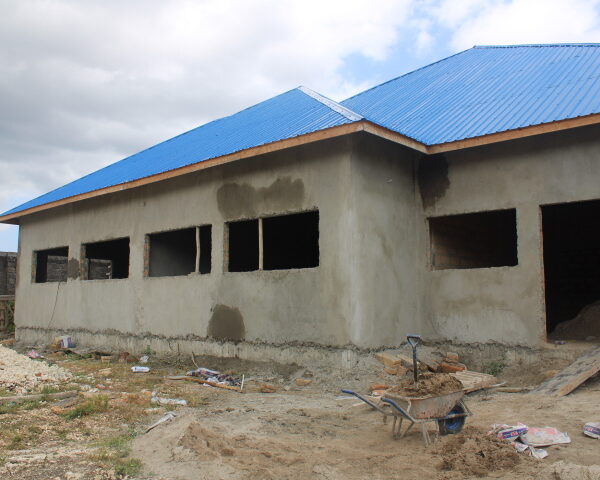

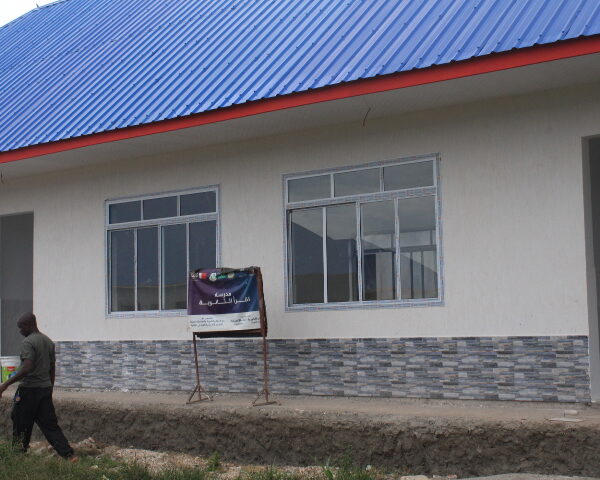

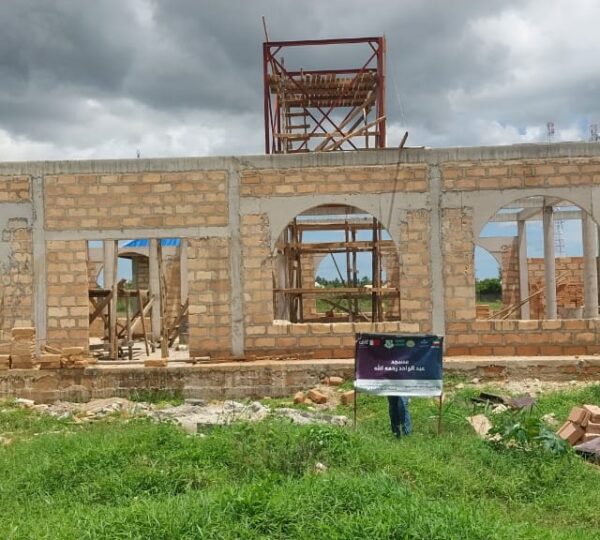

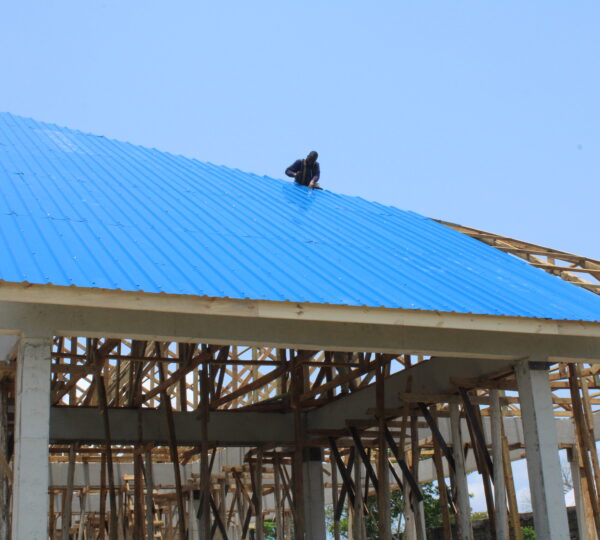

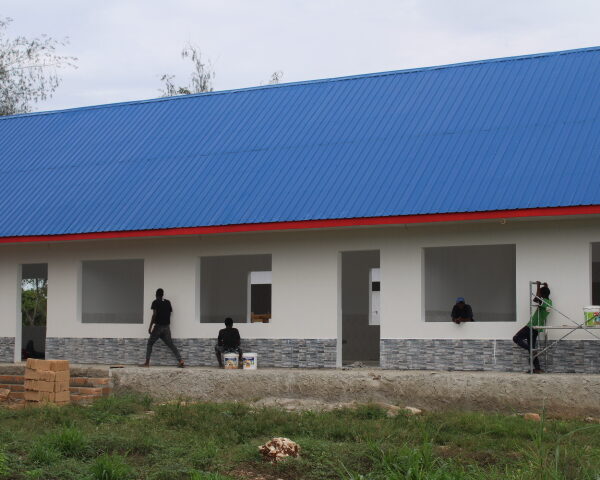

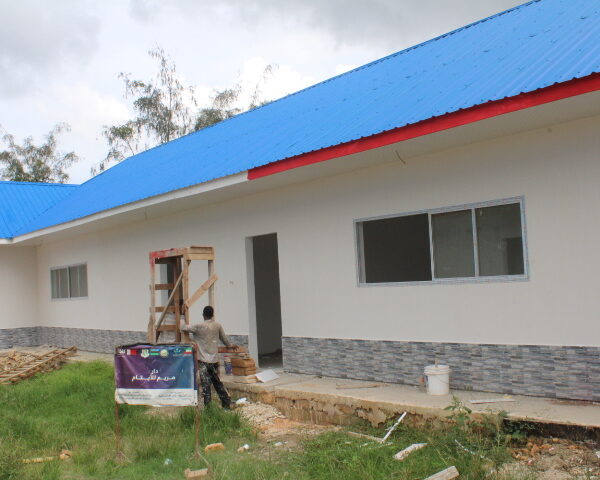

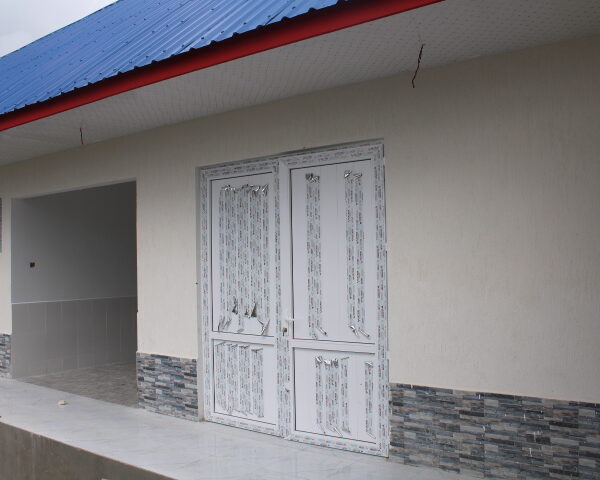

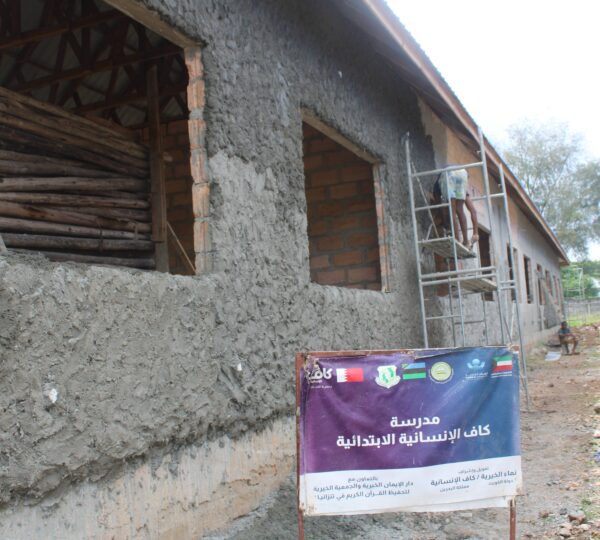

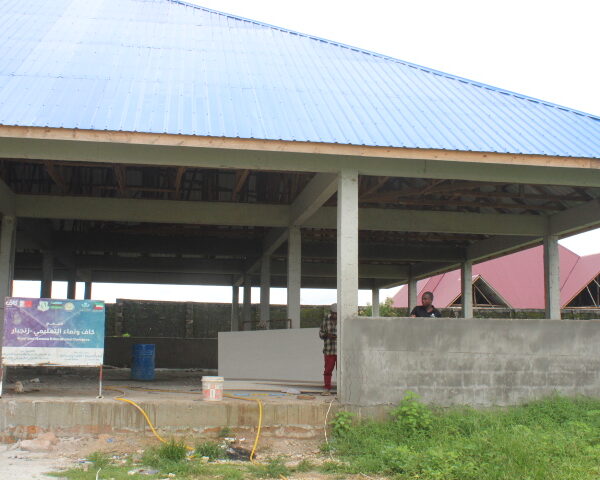

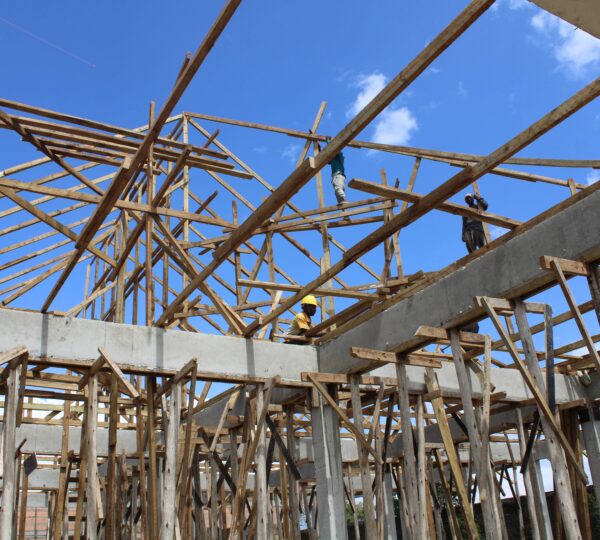

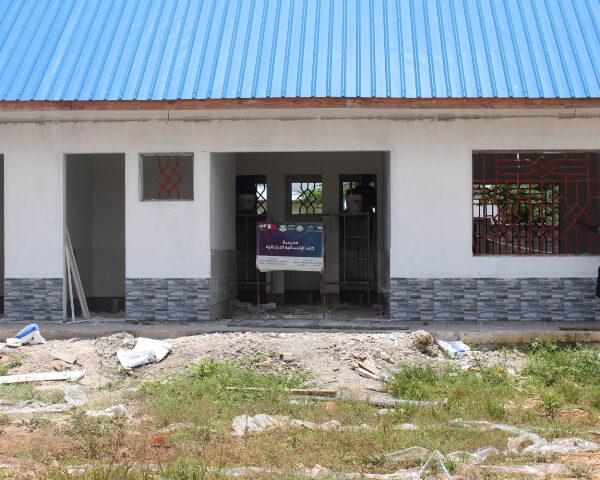

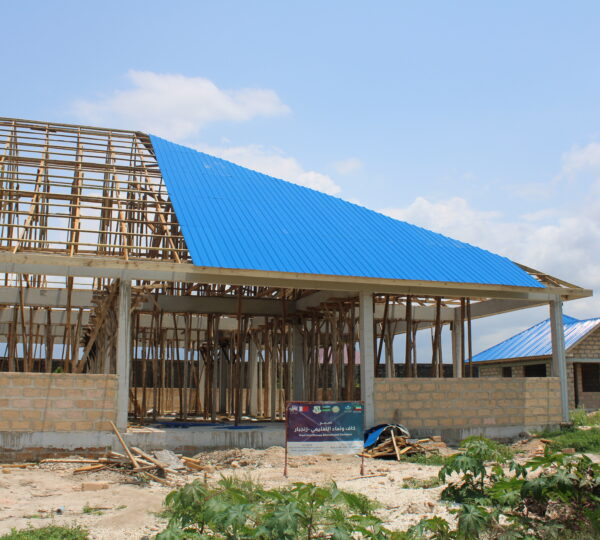

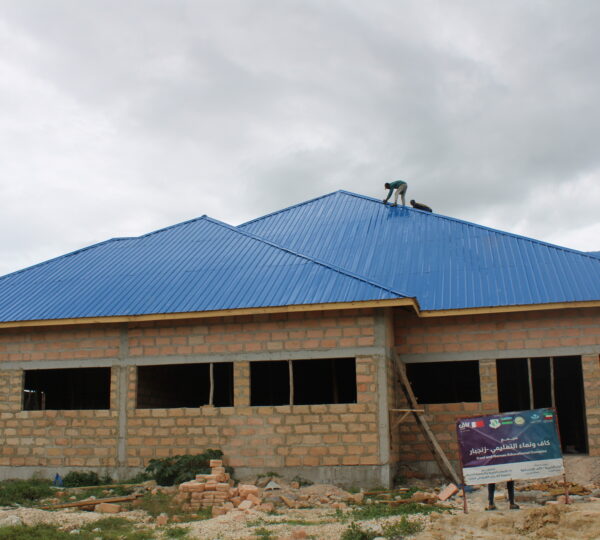

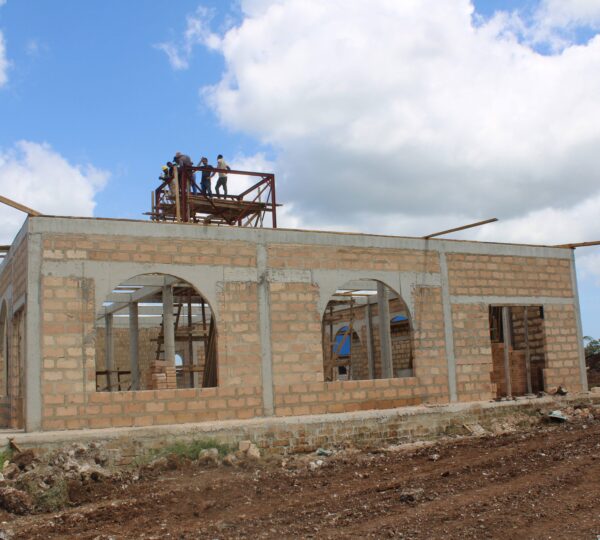

تقريرمرحلة الأسقف رقم 8

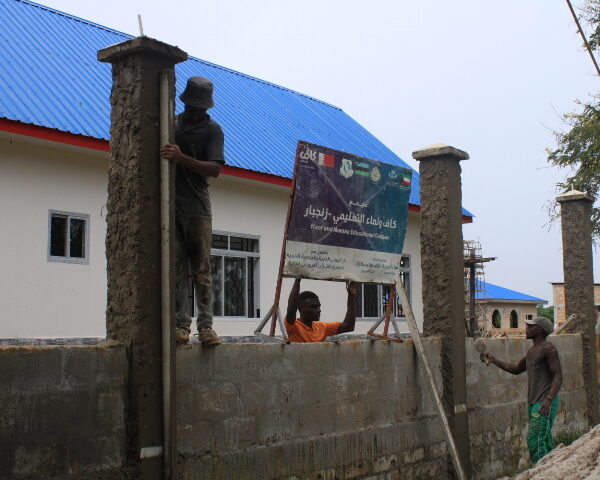

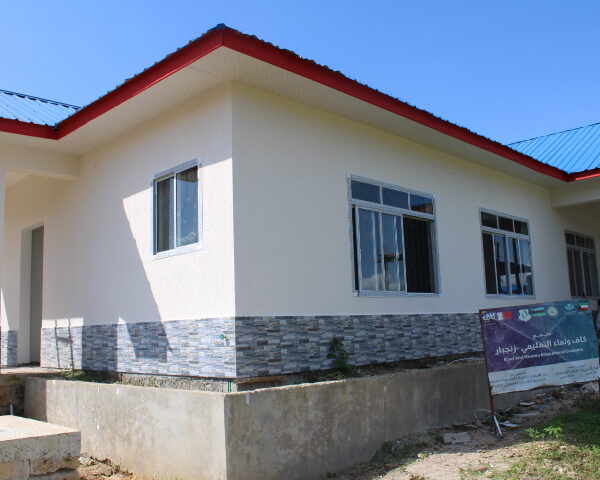

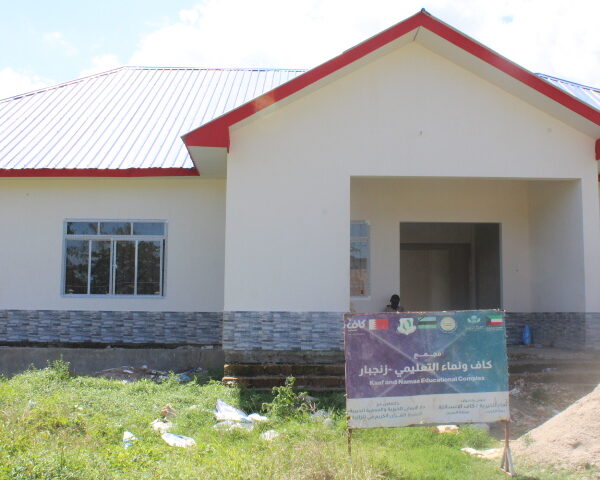

مشروع المجمع التعليمي - زنجبار

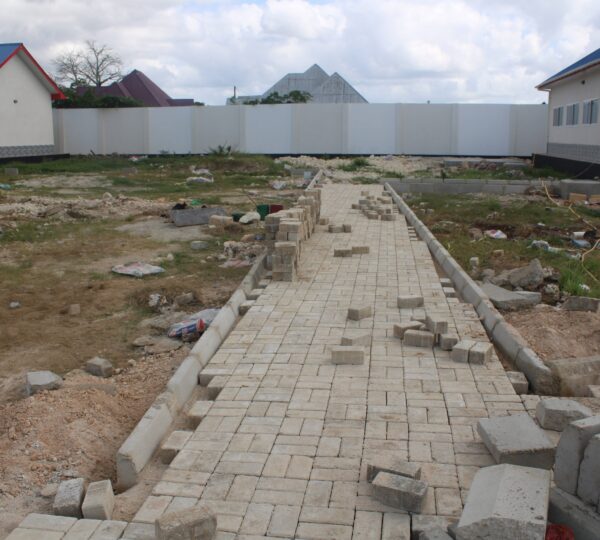

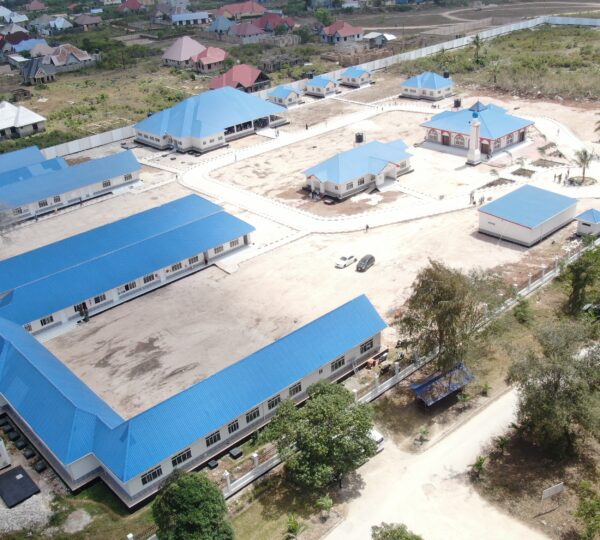

نسبة الإنجاز الكلية للمشروع

نماء الخيرية في دعم مستمر لتحسين بنية المشاريع لتكون هذه المشاريع هي البيئة الأمثل للمستفيدين والمحتاجين
51%
المجمع التعليمي - زنجبار

مراحل المشروع

بالتاريخ 06/03/2025

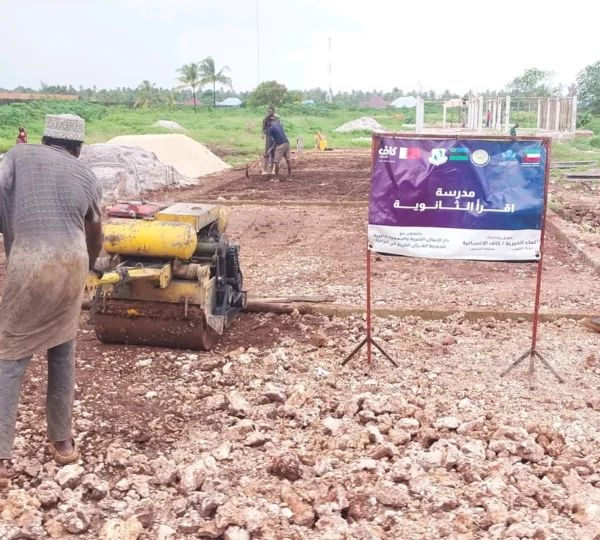

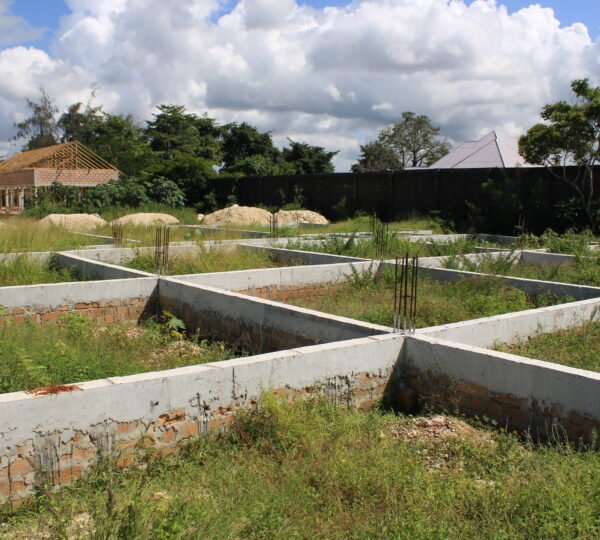

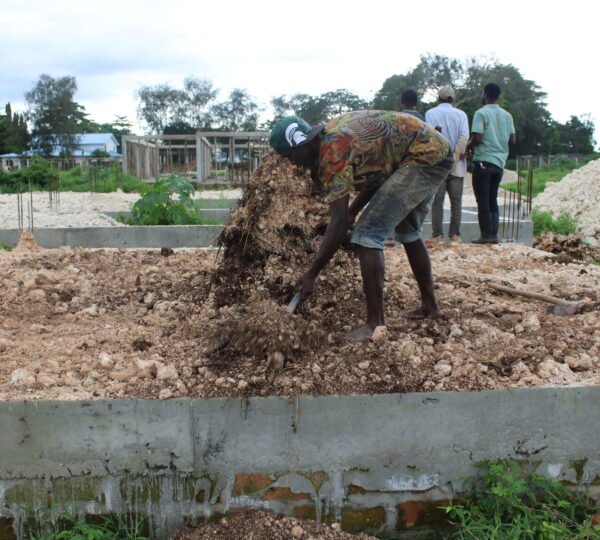

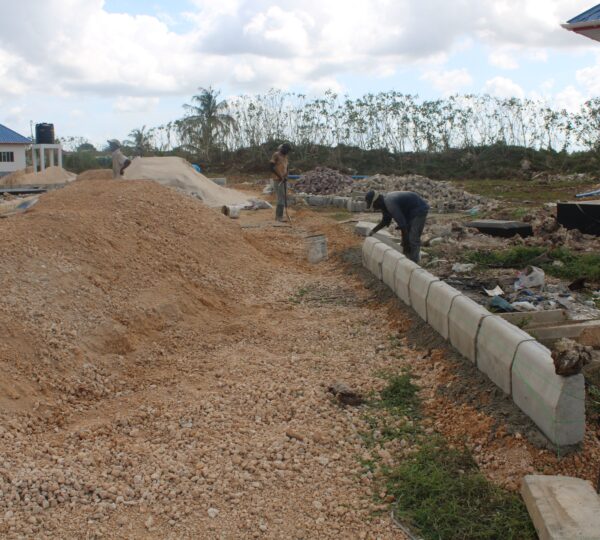

جاري أعمال الردم( دار الأيتام )
جاري أعمال الردم (المدرسة الثانوية)
جاري أعمال الردم (المدرسة الإبتدائية)
جاري أعمال الردم(المبنى الإداري)
بالتاريخ 10/03/2025
جاري أعمال الردم (مدرسة الإبتدائية والثانوية -دارأيتام – المبنى الإداري – المخزن )

بالتاريخ 13/03/2025
تم إنتهاء ٦٠% من أعمال الردم(دارأيتام)
جاري أعمال الردم(المدرسة الثانوية)
جاري أعمال الردم(المدرسة الإبتدائية)
تم انتهاء اعمال الردم وجاري أعمال الدك (المبنى الإداري)
بالتاريخ 17/03/2025
جاري أعمال الردم والدك (دار الأيتام)
جاري أعمال الردم (المدرسة الثانوية)
 جاري أعمال الردم ( المدرسة الإبتدائية)
جاري أعمال الدك (المبنى الإداري)
إنتهاء أعمال خرسانة عادية لميدة المبنى(المسجد )
إنتهاء أعمال الدك (المخزن )
 إنتهاء بلوك أساس ميدة المبنى بالكامل(المخبز )
 إنتهاء أعمال حفر قواعد أعمدة المبنى بالكامل(المستوصف )
اري أعمال بلوك اساس ميدة المبنى(المنازل )
جاري أعمال حفر ميدة المبنى
جاري أعمال خرسانة عادية ميدة المبنى (الكافتريا )
جاري أعمال بلوك علوي لميدة المبنى(المخزن )
بالتاريخ 20/03/2025
جاري أعمال الردم (دار الأيتام)
جاري أعمال الردم(المدرسة الثانوية)
جاري أعمال الردم(المدرسة الإبتدائية)
جاري أعمال الدك(المبنى الإداري)

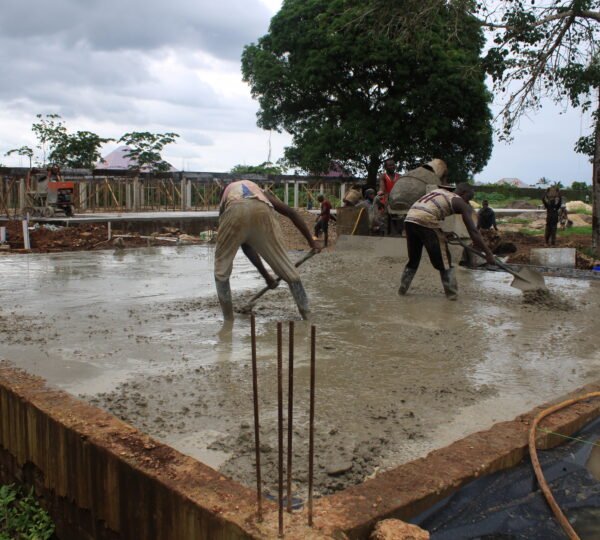

إنتهاء أعمال خرسانة عادية ميدة المبنى(مبنى الخدمات)
بالتاريخ 24/03/2025

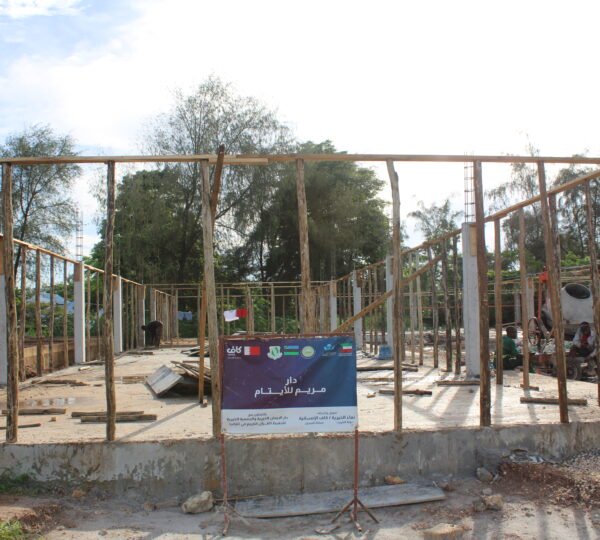

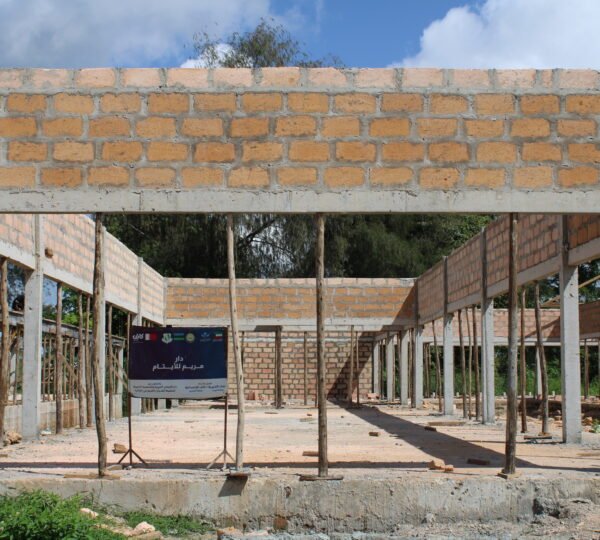

 { دار الأيتام }
١ : جاري أعمال الردم
٢ : جاري أعمال الدك

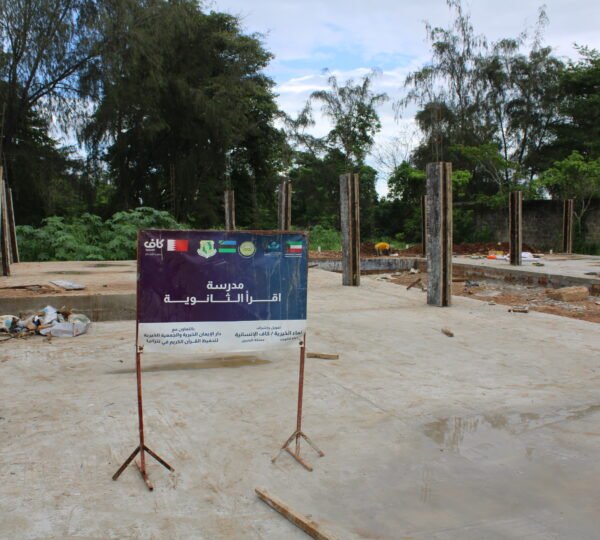

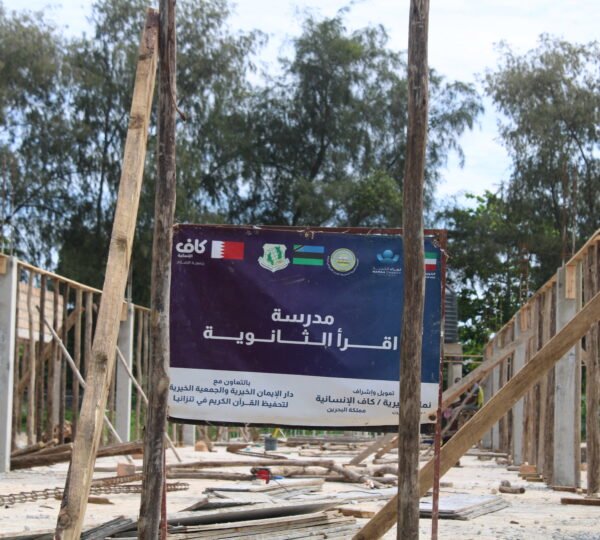

{ المدرسة الثانوية }
١ : جاري أعمال الردم
{ المدرسة الإبتدائية }
١ : جاري أعمال الردم
٢ : جاري أعمال الدك
{ المبنى الإداري }
١ : جاري أعمال الدك

أعمال المجمع مستمرة ولكن ما زالت مشكلة الرمل ولكن الشركة تتصرف من خلال شراء كميات رمل من شركات حكومية لديها مخزون كبير وبسعر أعلى ومرتفع
بالتاريخ 27/03/2025
{ دار الأيتام }
١ : جاري أعمال الردم
{ المدرسة الثانوية }
١ : جاري أعمال الردم
{ المدرسة الإبتدائية }
١ : جاري أعمال الردم
{ المبنى الإداري }
١ : جاري أعمال الدك
بالتاريخ 03/04/2025
تم ازالة شدة خشبية لخرسانة سفيلة للمسجد
تم ازالة شدة خشبية لخرسانة المنازل
تم إنتهاء أعمال خرسانة مسلحة ميدة المبنى بالكامل مبنى الخدمات
جاري عملية الدك والردم مبنى دارأيتام
جاري أعمال الردم مبنى المدرسة الثانوية
جاري أعمال الردم والدك مبنة مدرسة الابتدائية
بالتاريخ 09/04/2025
{ المدرسة الثانوية }
١ : جاري أعمال الردم
٢ : جاري أعمال الدك
{ المدرسة الإبتدائية }
١ : جاري أعمال الدك
(دارايتام )
اتهاء 90% من عملية الدك
تم انتهاء خرسانة مسلحة سفلية ( المسجد – المنازل)
بالتاريخ 14/04/2025
{ دار الأيتام }
١ : البدء في أعمال سباكة صرف المبنى من الداخل
{ المبنى الإداري }
١ : البدء في أعمال سباكة صرف المبنى من الداخل
{ المدرسة الثانوية }
١ : تم إنتهاء 70% من أعمال الدك
٢ : جاري أعمال الردم
{ المدرسة الإبتدائية }
١ : تم إنتهاء 70% من أعمال الدك
٢: جاري أعمال الردم
{ المستوصف }
١ : جاري أعمال الشدة الخشبية لميدة المبنى
٢ : جاري تجهيز وتفصيل حديد تسليح ميدة المبنى
{ السور }
١ : إنتهاء حفر قواعد اعمدة السور حتى ١٠٠ متر

بالتاريخ 17/04/2025
{ دار الأيتام }
١ : إنتهاء أعمال وضع مبيد مكافحة النمل الأبيض

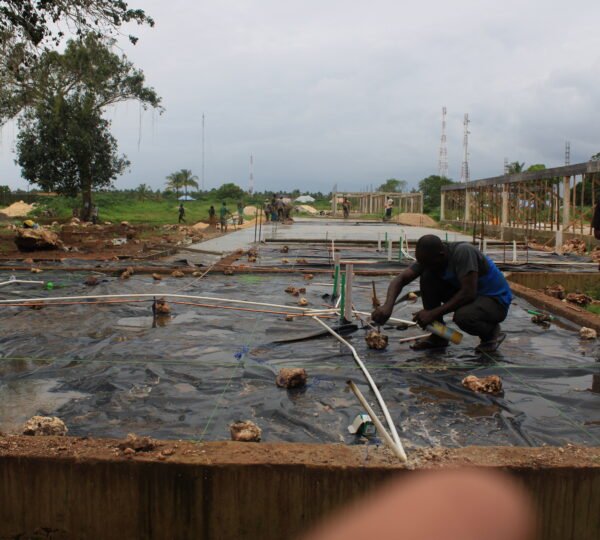

٢ : إنتهاء أعمال وضع نايلون (مشمع عازل الخرسانه ) للمبنى
٣ :جاري أعمال خرسانات مسلحة أرضية المبنى
٤ : جاري أعمال سباكة صرف المبنى من الداخل

{ المدرسة الثانوية }
١ : جاري أعمال سباكة صرف المبنى من الداخل
٢ : جاري أعمال الردم
٣ : جاري أعمال الدك

{ المدرسة الإبتدائية }
١ : جاري أعمال سباكة صرف المبنى من الداخل
٢ :جاري أعمال الردم
٣ :جاري أعمال الدك

{ السور }
١ : إنتهاء خرسانات عادية قواعد السور
٢ : إنتهاء تجهيز وتفصيل حديد الاعمدة
بالتاريخ 28/04/2025

{ المبني الإداري }
١ : إنتهاء أعمال تقوية الشدة الخشبية لأعمدة المبنى

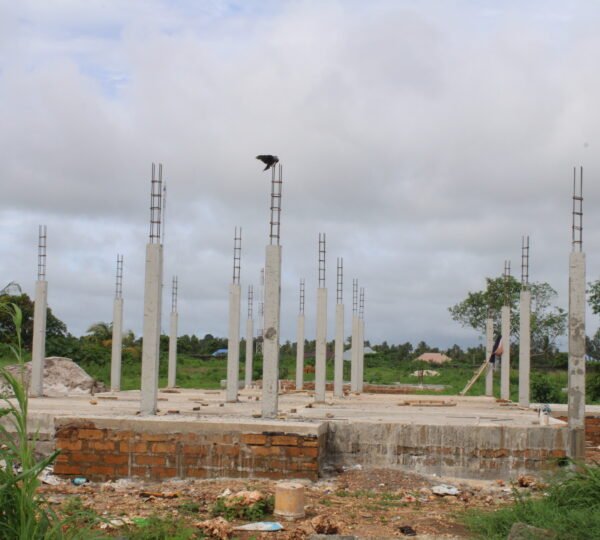

٢ : إنتهاء أعمال خرسانة مسلحة أعمدة المبنى

{ دار الأيتام }
١ : انتهاء أعمال تجليد أعمدة المبنى
٢ :جاري تقوية الشدة الخشبية لأعمدة المبنى
٣ : جاري أعمال سباكة صرف الحمامات من الداخل

{ المدرسة الثانوية }
١ : جاري أعمال الردم

بالتاريخ 30/04/2025

{ المدرسة الإبتدائية }
١ : إنتهاء أعمال تقوية الشدة الخشبية للاعمدة
٢ : إنتهاء أعمال خرسانة مسلحة لأعمدة المبنى بالكامل
٣: إنتهاء أعمال عزل المعامل
٤ : إنتهاء أعمال مد مواسير الغاز للمعاملات
٥ : إنتهاء أعمال مد مواسير الكهرباء للمعاملات
{ المدرسة الثانوية }
١ : إنتهاء ٩٠% من أعمال ردم المبنى
{ دار الأيتام }
١ : إنتهاء حل الشدة الخشبية لأعمدة المبنى بالكامل
{ المخبز }
١ : جاري أعمال الردم
{ السور }
١ : جاري أعمال حفر ١٠٠ متر ميدة السور
بالتاريخ 05/05/2025

{ دار الأيتام }
١ : جاري أعمال الشدة الخشبية لميدة علوية للمبنى
٢ :جاري تجهيز وتفصيل حديد تسليح الميدة العلوية للمبنى
{ المبنى الإداري }
١ : جاري أعمال الشدة الخشبية للميدة العلوية للمبنى
٢ : جاري أعمال تجهيز وتفصيل حديد تسليح الميدة العلوية للمبنى
{ المدرسة الإبتدائية }

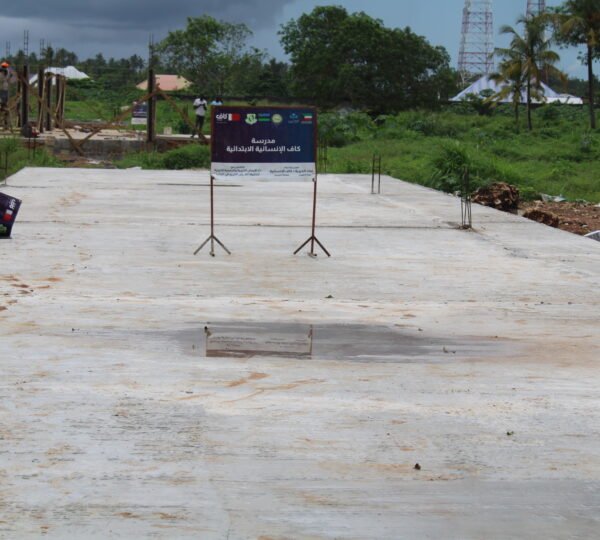

١ :إنتهاء أعمال حل الشدة الخشبية لأعمدة المبنى بالكامل
{ المدرسة الثانوية }

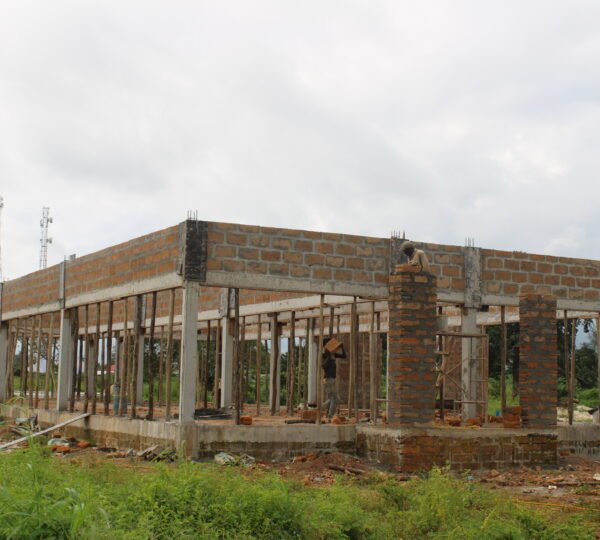

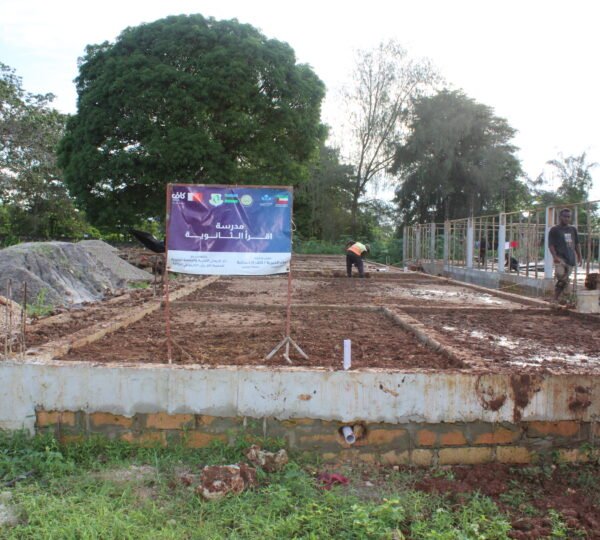

١ : إنتهاء أعمال دك المبنى بالكامل

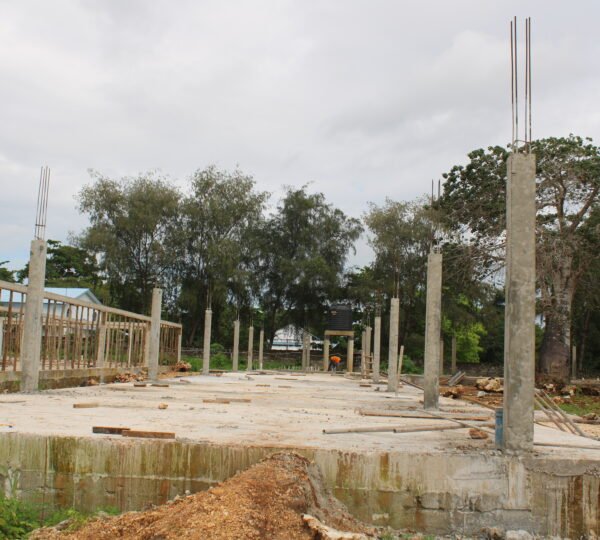

٢ : جاري أعمال تجهيز وتفصيل حديد أعمدة المبنى
{ المخبز }
١ : جاري أعمال الردم
{ المنازل }
١ : جاري أعمال الردم

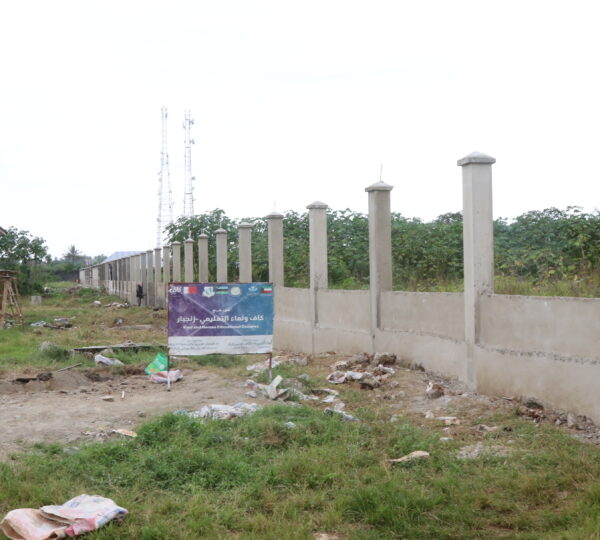

{ السور }

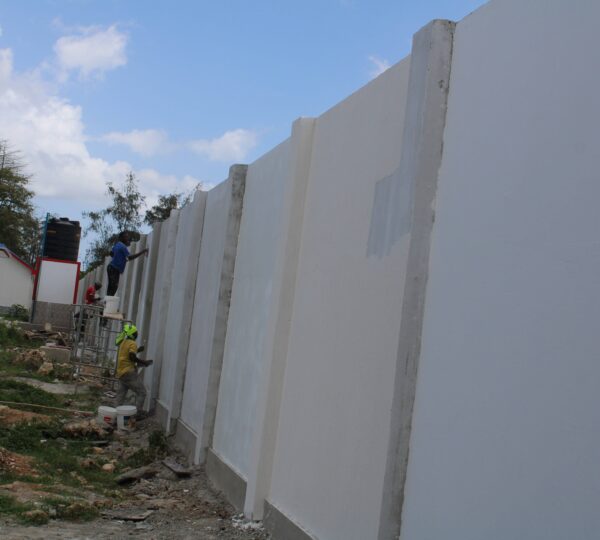

١ : إنتهاء أعمال حفر ١٠٠ متر ميدة السور
بالتاريخ 06/05/2025

{ دار الأيتام }
١ : إنتهاء أعمال الشدة الخشبية للميدة العلوية للمبنى بالكامل
٢ : إنتهاء ٧٠% من أعمال تسليح الميدة العلوية للمبنى
{ المبنى الإداري }
١ : إنتهاء خرسانه مسلحة للميدة العلوية للمبنى بالكامل
{ المدرسة الثانوية }
١ : جاري أعمال وضع مبيد مكافحة النمل الأبيض للمبنى
٢ : جاري أعمال وضع النايلون(مشمع عزل الخرسانة ) للمبنى
{ المدرسة الإبتدائية }
١ : جاري أعمال الشدة الخشبية للميدة العلوية للمبنى

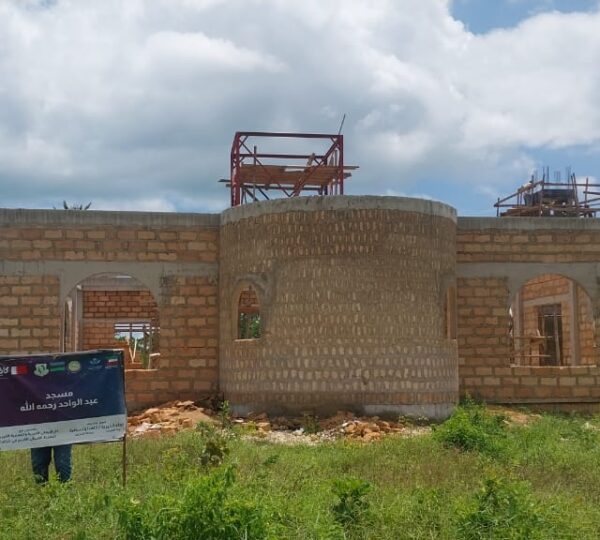

{ المسجد }
١ : جاري أعمال الردم بالمعدة
{ المستوصف }
١ : جاري أعمال الردم بالمعدة
{ المخبز }
١ : إنتهاء أعمال الردم
{ المنازل }
١ : جاري أعمال الردم
بالتاريخ 08/05/2025
{ دار الأيتام }
١ : جاري تقوية الشدة الخشبية

{ المدرسة الإبتدائية }
١ : جاري أعمال الشدة الخشبية للميدة العلوية للمبنى
٢ : جاري تجهيز وتفصيل حديد تسليح الميدة العلوية للمبنى

{ المدرسة الثانوية }
١ : جاري أعمال خرسانة عادية لأرضية المبنى
٢ : جاري وضع مبيد مكافحة النمل الأبيض للمبنى
٣ : جاري وضع النايلون( مشمع عزل الخرسانة ) للمبنى

{ السور }
١ : جاري اعمل بلوك أساس السور حتى ١٠٠ متر

{ المسجد}
١ : جاري أعمال الردم

{ المستوصف }
١ : جاري أعمال الردم

{ المخبز }
١ : جاري أعمال الدك

{ المنازل }
١ : جاري أعمال الردم

{ الكافتريا }
١ : جاري أعمال تشوين كفوسي المبنى
بالتاريخ 13/05/2025

 { دار الأيتام }
١ : حل الشدة الخشبية للميدة العلوية للمبنى بالكامل
{ المدرسة الإبتدائية }
١ : إنتهاء أعمال الشدة الخشبية للميدة العلوية للمبنى بالكامل
٢ : جاري أعمال تقوية الشدة الخشبية
٣ : جاري أعمال تسليح الميدة العلوية للمبنى
{ المدرسة الثانوية }
١ : جاري توقيع محاور الاعمدة

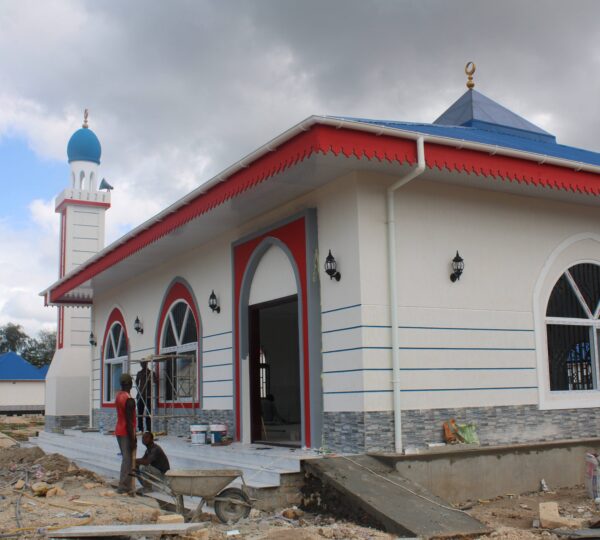

{ المسجد }
١ : جاري أعمال الردم
{ المخبز }
١ : جاري أعمال الدك
{ المنازل }
١: جاري أعمال الدك
{ المستوصف }
١ : جاري أعمال الدك
{ السور }
١ : جاري أعمال تجهيز وتفصيل حديد تسليح ميدة السور
بالتاريخ 15/05/2025

{ المدرسة الإبتدائية }
١ : إنتهاء أعمال خرسانة مسلحة للميدة العلوية للمبنى بالكامل
{ المدرسة الثانوية }
١ : إنتهاء توقيع محاور الاعمدة للمبنى بالكامل
{ المبنى الإداري }

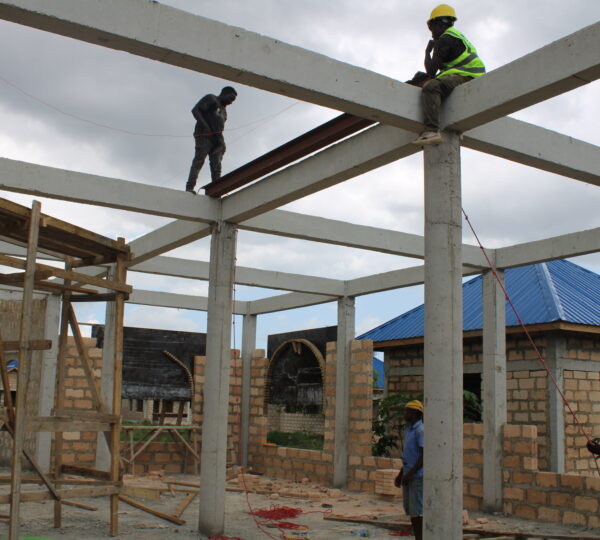

١ : جاري أعمال البلوك العلوي للمبنى
{ المخبز }
١ : إنتهاء أعمال الدك بالكامل
{ المنازل }
١ : إنتهاء أعمال الدك بالكامل

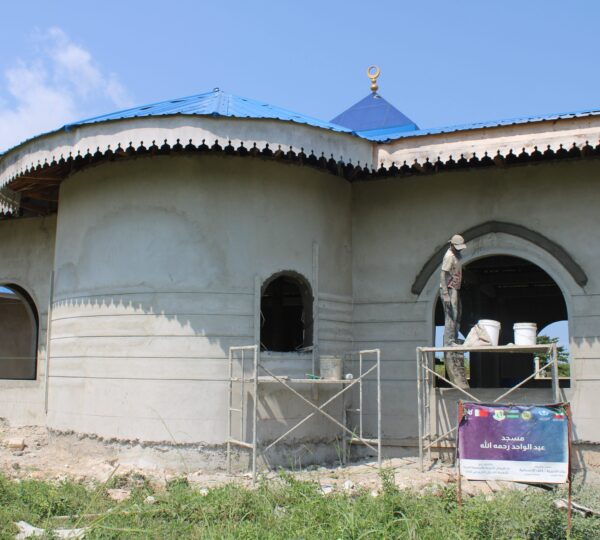

{ المسجد }

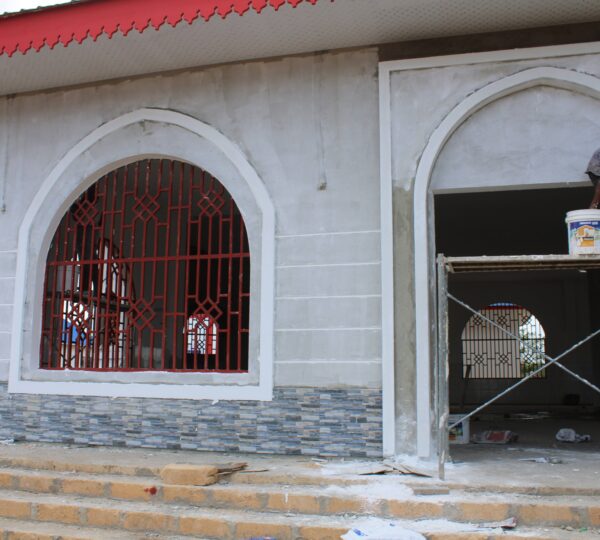

١ : إنتهاء أعمال الردم بالكامل
{ المستوصف }

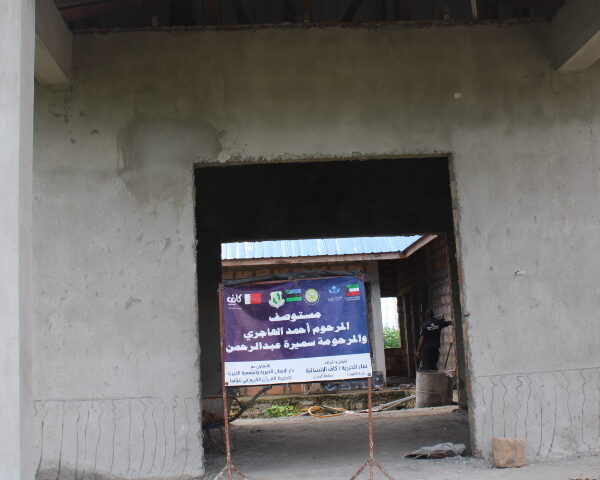

١ : إنتهاء أعمال الردم بالكامل
بالتاريخ 20/05/2025
{ دار الأيتام }
١ : إنتهاء ٦٠% من أعمال البلوك العلوي للمبنى

{ المدرسة الثانوية }
١ : إنتهاء أعمال خرسانة مسلحة لأعمدة المبنى

{ المبنى الإداري }
١ : جاري أعمال بلوك البوابات
٢ : جاري أعمال الشدة الخشبية لرقابي أعمدة المبنى

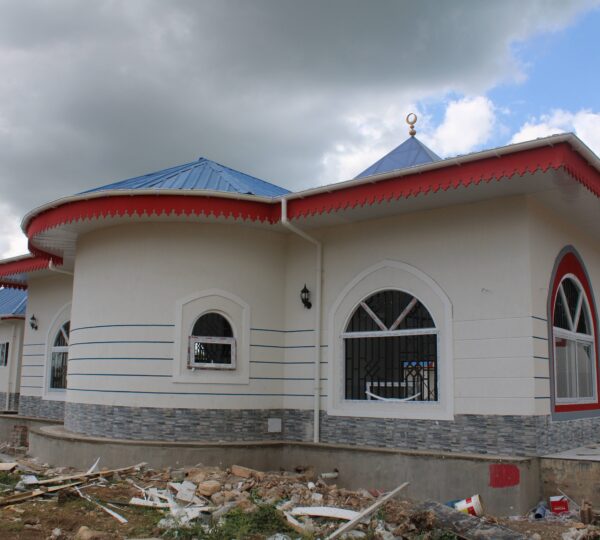

{ المسجد }
١ : إنتهاء أعمال الخرسانة المسلحة لأرضية المبنى

{ السور }
١ : إنتهاء تقوية الشدة الخشبية للميدة

{ المستوصف }
١ : جاري أعمال سباكة صرف المبنى من الداخل
بالتاريخ 22/05/2025

{ دار الأيتام }
١ : جاري أعمال البلوك العلوي للمبنى
٢ : جاري أعمال الشدة الخشبية لرقابي أعمدة المبنى

{ المدرسة الثانوية }
١ : جاري أعمال توقيع ميدة المبنى

{ المبنى الإداري }
١ : جاري اعمال خرسانات عتب البوابات

{ لسور }
١ : حل الشدة الخشبية للميدة
٢: إنتهاء تجهيز وتفصيل حديد أعمدة السور

{ المستوصف }
١ : إنتهاء أعمال سباكة صرف المبنى من الداخل
٢: إنتهاء أعمال وضع مبيد مكافحة النمل الأبيض للمبنى

{ الكافتريا }
١ : جاري تشوين ردم المبنى
بالتاريخ 29/05/2025

{ المبنى الإداري }
١ : جاري أعمال الشدة الخشبية لسقف المبنى

{ المدرسة الإبتدائية }
١ : جاري أعمال الشدة الخشبية لرقابي أعمدة المبنى

{ المدرسة الثانوية }

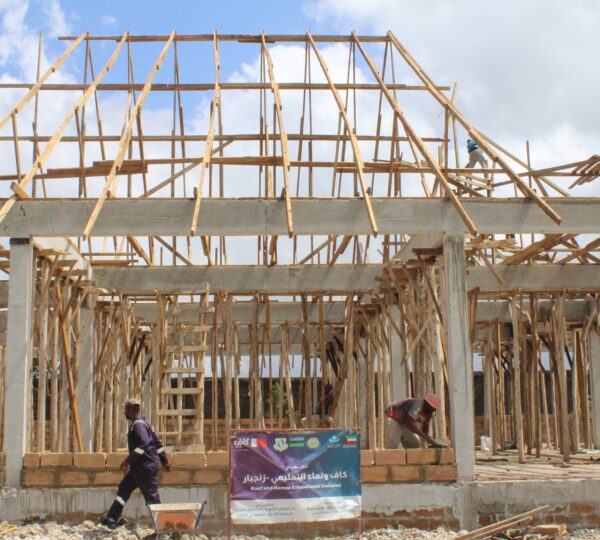

١ : جاري أعمال الشدة الخشبية للميدة العلوية للمبنى
٢ : جاري أعمال تجهيز وتفصيل حديد تسليح الميدة العلوية للمبنى

{ السور }
١ : حل الشدة الخشبية لأعمدة ١٠٠ متر
بالتاريخ 03/06/2025
تم انتهاء اعمال تركيب البلوك ( مدرسة ابتدائية
تم شدة خشبية للحزام الفوقي وتجهيز صب الخرسانة ( مدرسة الثانوية)
جاري اعمال تسوية تراب لعملية الردم ( مبنى الخدمات)
تم انتهاء صب خرسانة ارضية ( المسجد – المستوصف – سكن الادارة )

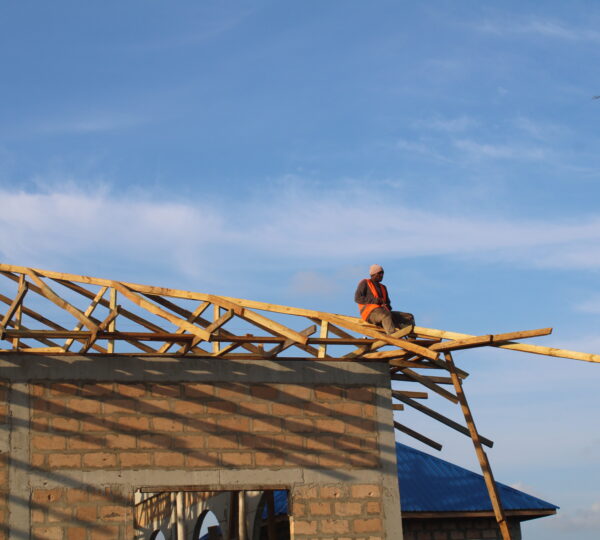

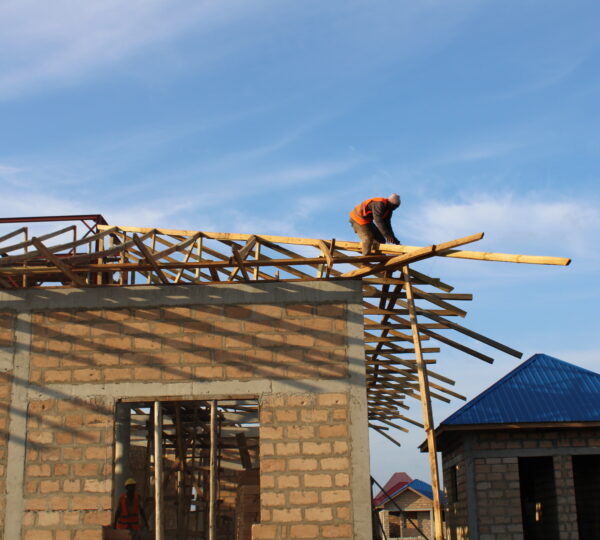

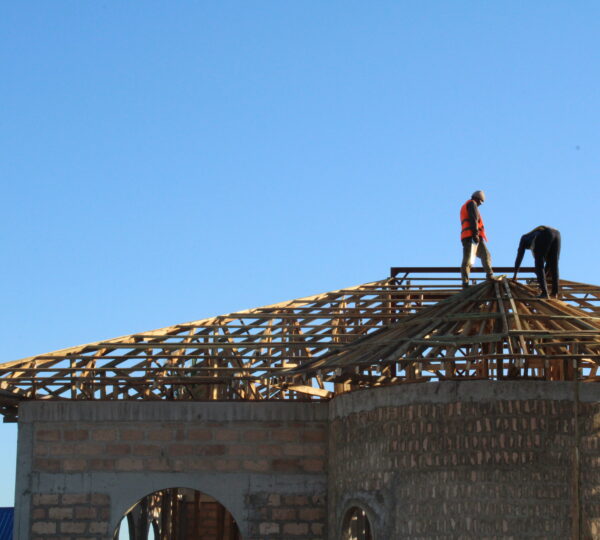

تم انتهاء تركيب البلوك العلوي وبدإ عملية السقف الخشبي ( دارايتام)
بالتاريخ 12/06/2025
تم توقيف هذه المرحلة لباقي الوحدات بسبب الموقف المالي حتى اشعار غير معلوم.
بالتاريخ 30/06/2025

{ المنازل }
١ : إنتهاء الشدة الخشبية لأعمدة المبنى
٢ : إنتهاء الخرسانة المسلحة لأعمدة المبنى

{ المخبز }
١ : إنتهاء الشدة الخشبية لأعمدة المبنى
٢ : إنتهاء الخرسانة المسلحة لأعمدة المبنى

{ حمامات المسجد }
١ : إنتهاء الشدة الخشبية لأعمدة المبنى
٢ : إنتهاء الخرسانة المسلحة لأعمدة المبنى

{ المستوصف }
١ : إنتهاء توقيع محاور الاعمدة
٢ : جاري أعمال تسليح أعمدة المبنى
بالتاريخ 03/07/2025
{ المنازل }
١ : حل الشدة الخشبية لأعمدة المبنى

{ المخبز }
١ : حل الشدة الخشبية لأعمدة المبنى

{ المسجد }
١ : حل الشدة الخشبية لأعمدة حمامات المسجد
٢ : جاري أعمال توقيع محاور أعمدة المسجد

بالتاريخ 09/07/2025

{ المستوصف }
١ : جاري أعمال بلوك وسط المبنى

{ المنازل }
١ : جاري أعمال الشدة الخشبية للميدة العلوية للمبنى

{ الكافتريا }
١ : جاري أعمال الردم

بالتاريخ 14/07/2025

{ المنازل }
١ : إنتهاء أعمال تسليح الميدة العلوية للمبنى
٢ : إنتهاء أعمال خرسانة مسلحة ميدة المبنى

{ المستوصف }
١ : جاري أعمال الشدة الخشبية للميدة العلوية للمبنى
٢ : جاري أعمال تجهيز وتفصيل حديد تسليح ميدة المبنى

{ المسجد }
١ : جاري أعمال تسليح ميدة حمامات المبنى
٢ : البدء في أعمال الشدة الخشبية لأعمدة المبنى

{ المخبز }
١ : جاري أعمال تسليح ميدة المبنى
بالتاريخ 29/08/2025

{ المسجد }
١ : إنتهاء أعمال حل الشدة الخشبية للميدة العلوية للمبنى
٢ : إنتهاء أعمال بروفايل منارة المبنى

{ الكافتريا }
١ : إنتهاء أعمال حل الشدة الخشبية للميدة العلوية للمبنى ٢٠×١٣
٢ : جاري أعمال الشدة الخشبية للميدة العلوية للمبنى ٢٠×٤٥
بالتاريخ 01/09/2025
{ الكافتريا }
١ : جاري أعمال الشدة الخشبية للميدة العلوية للمبنى ٢٠×٤٥
٢ : جاري أعمال بلوك علوي للميدة العلوية للمبنى ١٣×٢٠
تم حفر قاعدة المنارة للمسجد
بالتاريخ 08/09/2025
{ المسجد }
١ : إنتهاء أعمال الشدة الخشبية لقاعدة منارة المبنى
٢ : إنتهاء أعمال النايلون
٣ : جاري أعمال تسليح قاعده المنارة

{ الكافتريا }
١ : جاري أعمال تقوية الشدة الخشبية للميدة العلوية ٢٠×٤٥
٢ : إنتهاء أعمال الشدة الخشبية لرقابي أعمدة ٢×٢٠

بالتاريخ 19/09/2025

{ الكافتريا }
١ : بدء حل الشدة الخشبية للميدة العلوية للمبنى

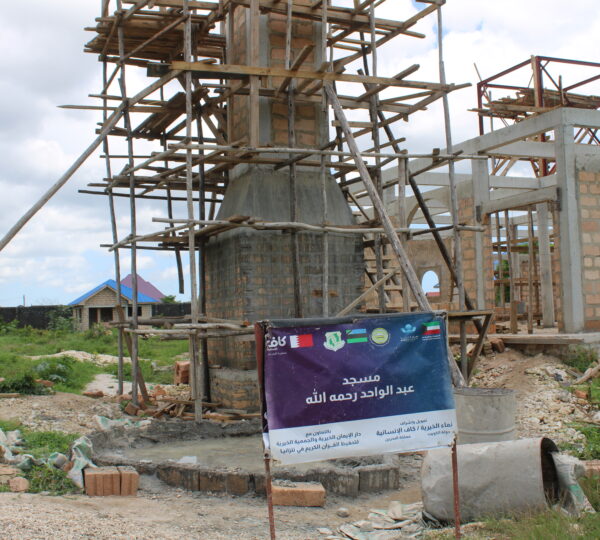

(المسجد )

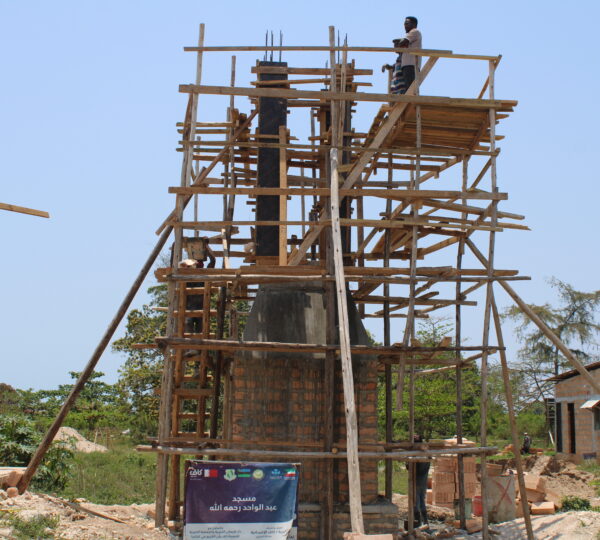

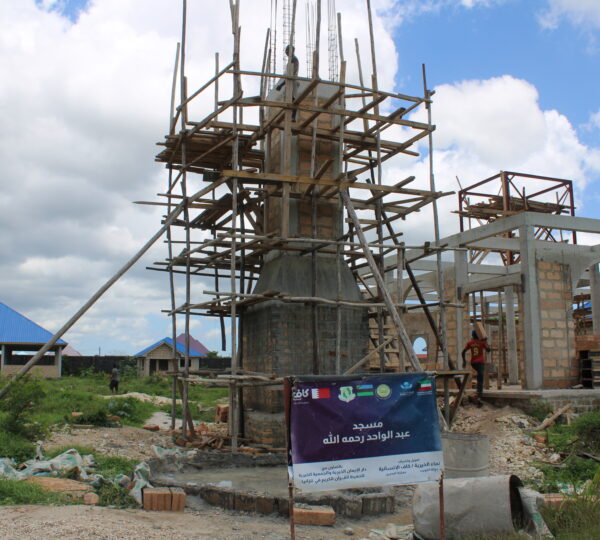

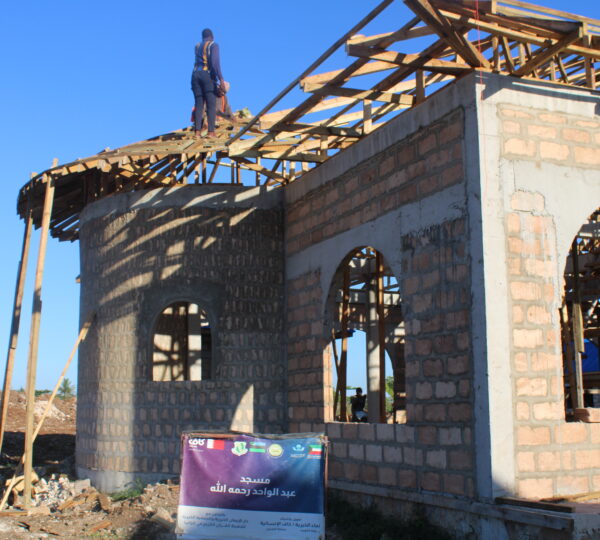

جاري صب خرسانة منارة المسجد.
بالتاريخ 29/09/2025
 { المسجد }

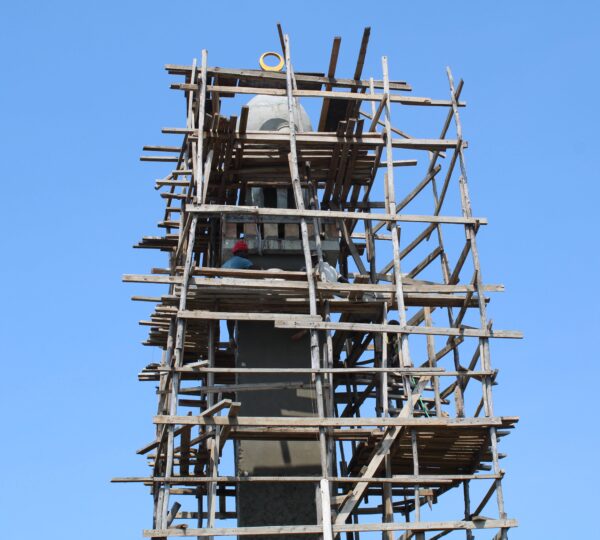

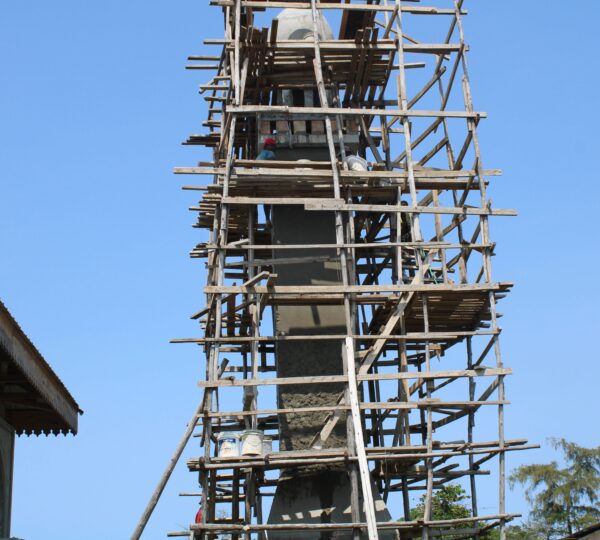

١ : إنتهاء أعمال تسليح اول ثلاث امتار أعمدة منارة المبنى
٢ : إنتهاء أعمال الشدة الخشبية لأول ثلاث أمتار لأعمدة منارة المبنى
٣ : إنتهاء أعمال خرسانة مسلحة لأول ثلاث أمتار لأعمدة منارة المبنى

{ السور }
١ : إنتهاء أعمال حفر قواعد أعمدة السور بالكامل
٢ : جاري أعمال تسليح قواعد أعمدة السور

بالتاريخ 12/06/2025
{ دار الأيتام }
١ : إنتهاء ٧٠% من أعمال الشدة الخشبية لسقف المبنى

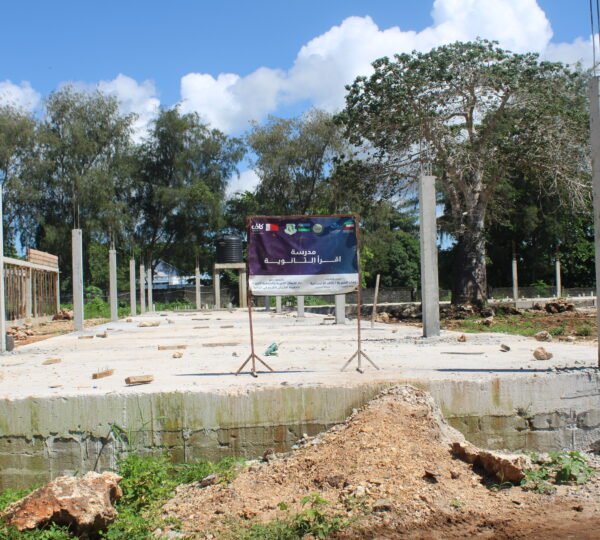

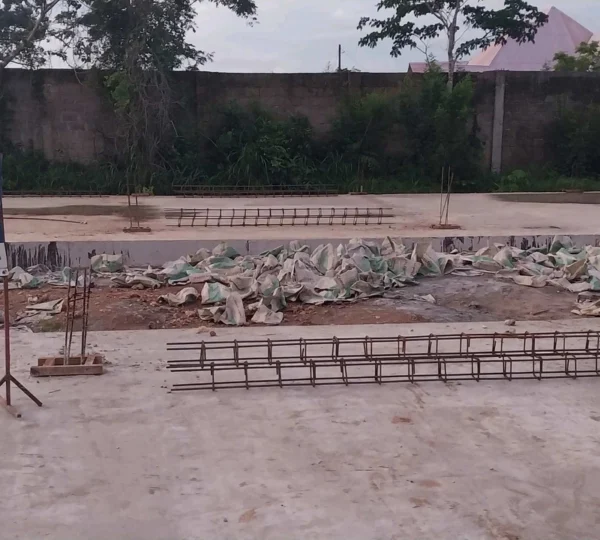

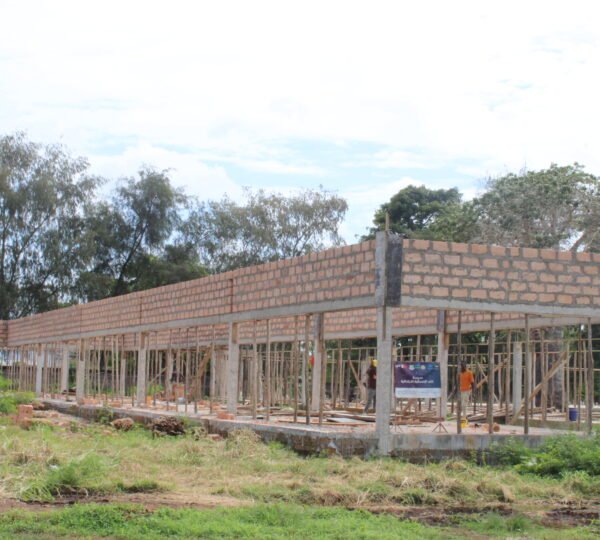

{ المدرسة الإبتدائية }

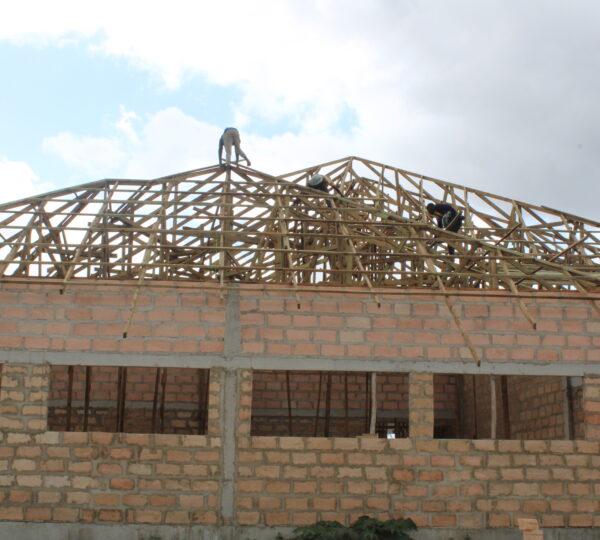

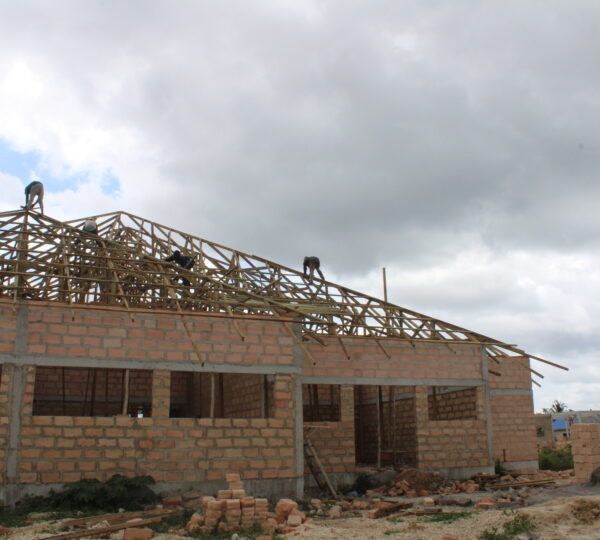

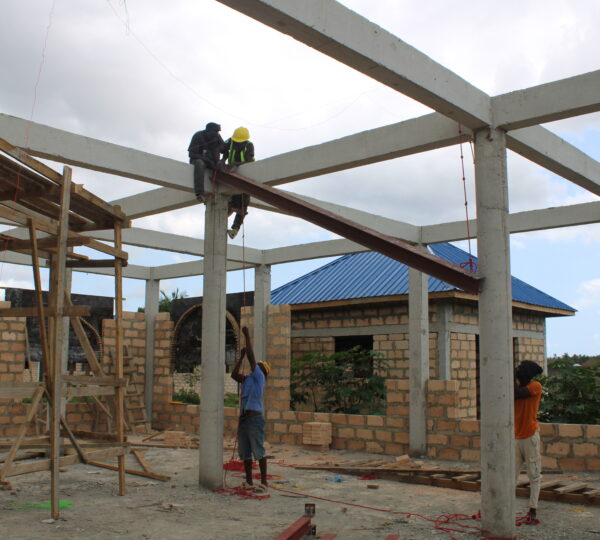

١ : جاري أعمال الشدة الخشبية لسقف المبنى

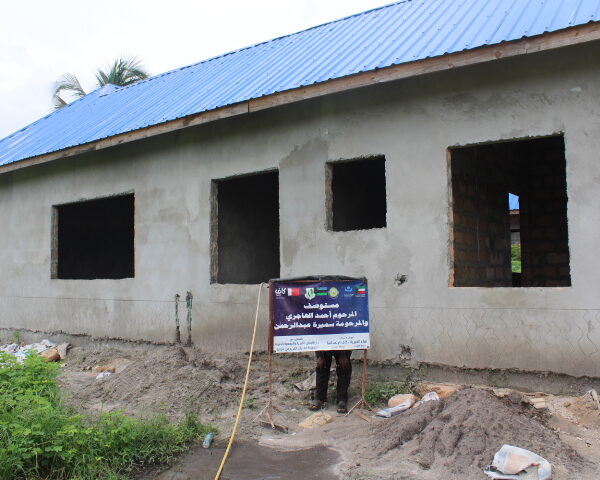

{ المبنى الإداري }
١ : إنتهاء أعمال بلوك أعلى بوابات المبنى
بالتاريخ 23/06/2025

{ دار الأيتام }

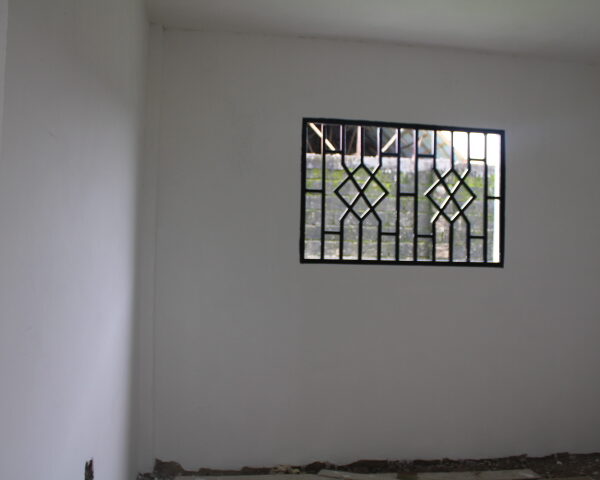

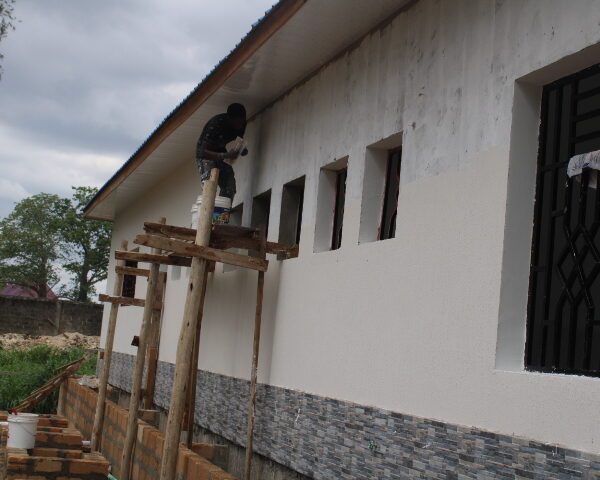

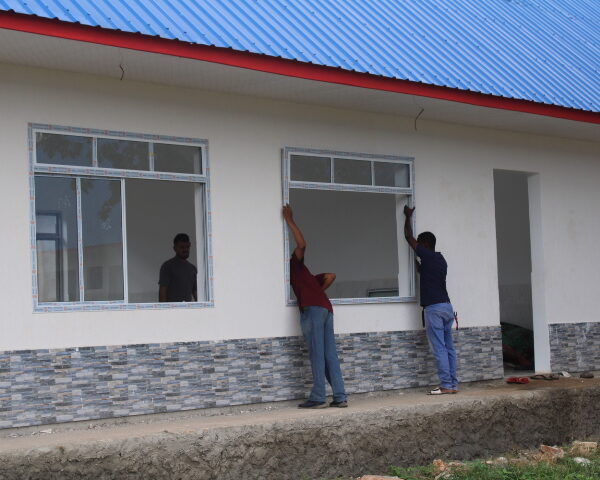

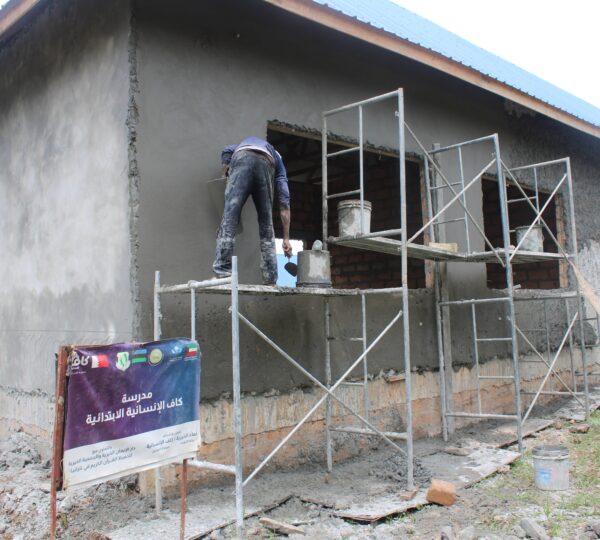

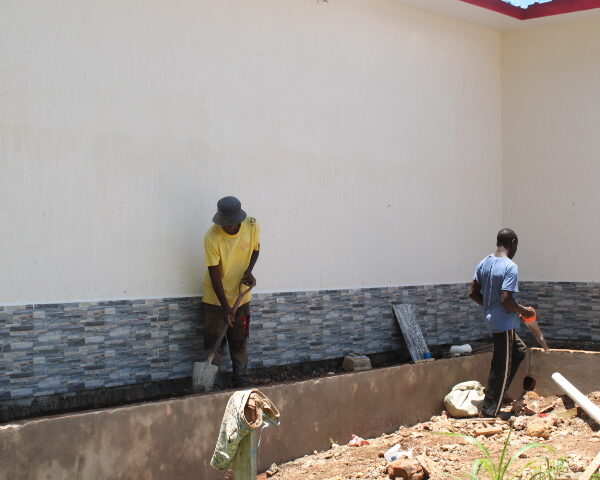

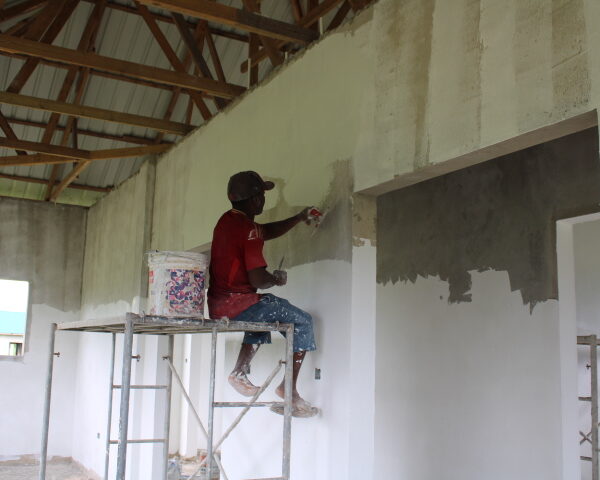

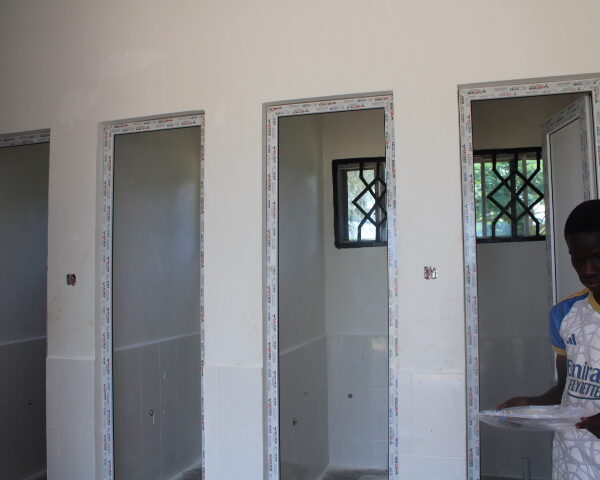

١ : جاري أعمال دهانات الفيشا بورد

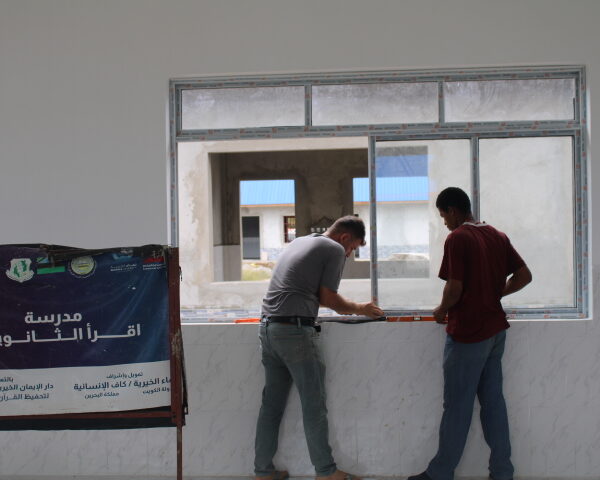

{ المبنى الإداري }

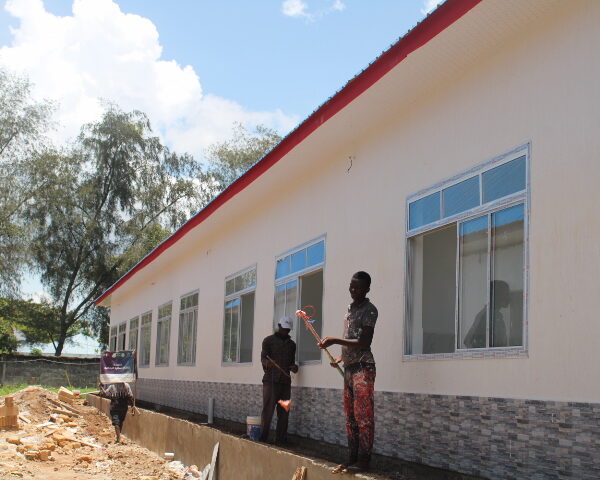

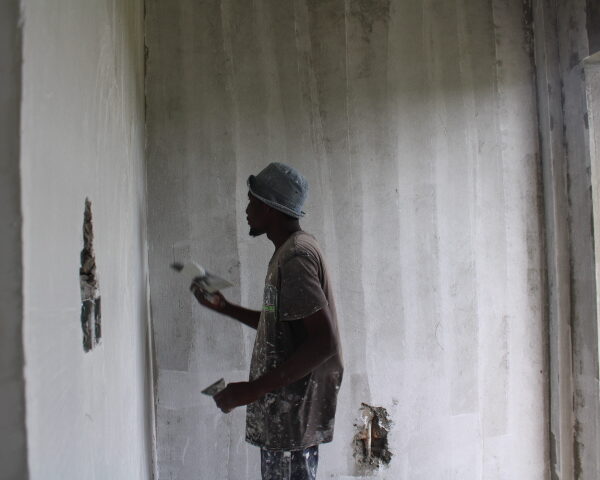

١ : جاري أعمال دهانات الفيشا بورد

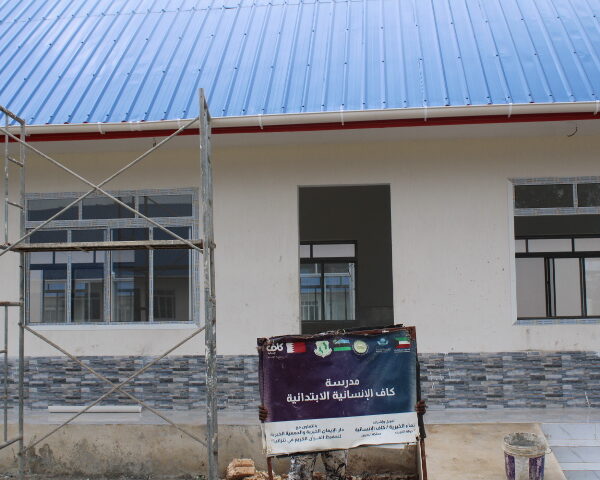

{ المدرسة الإبتدائية }

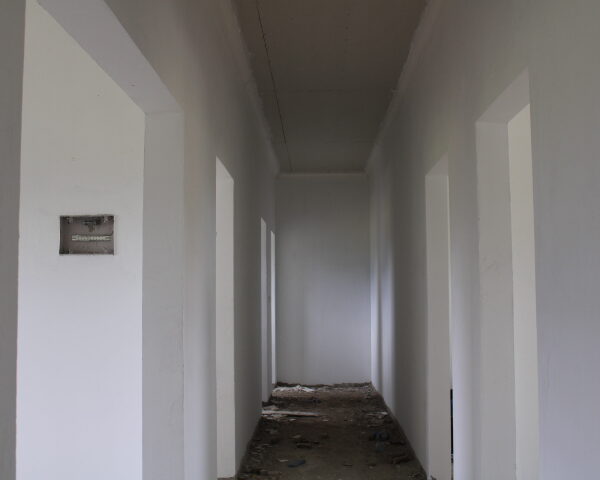

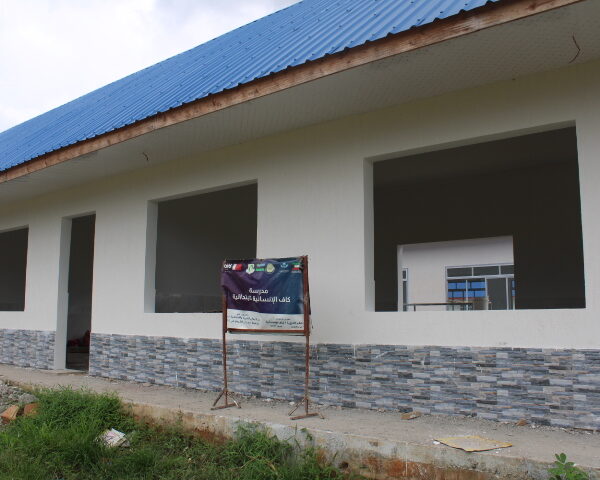

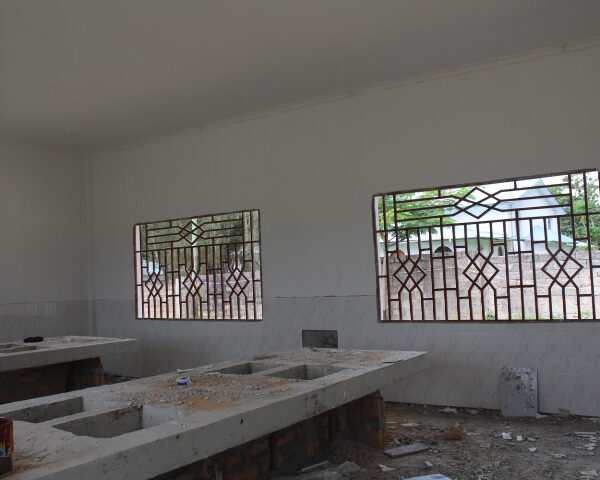

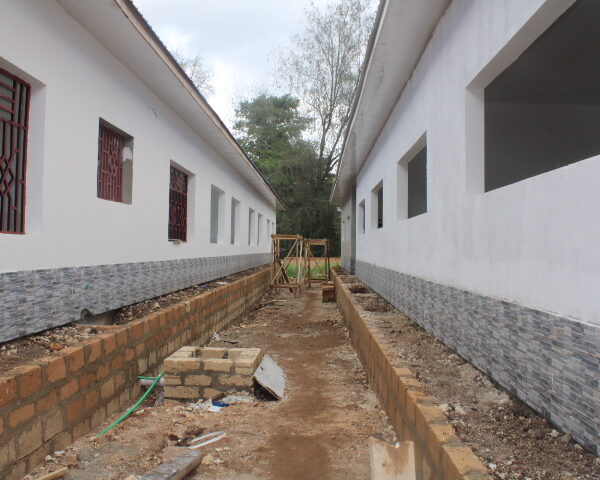

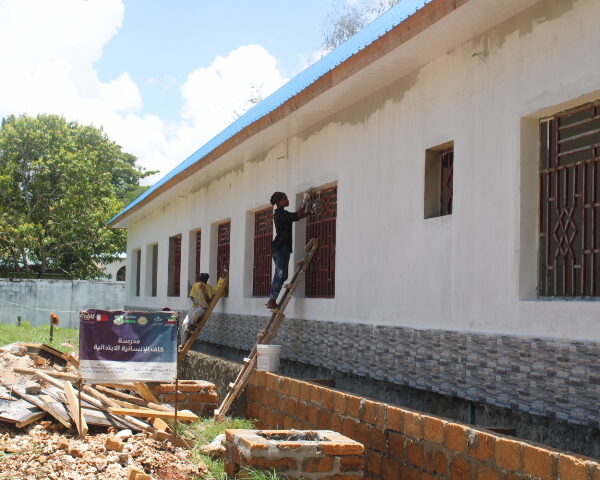

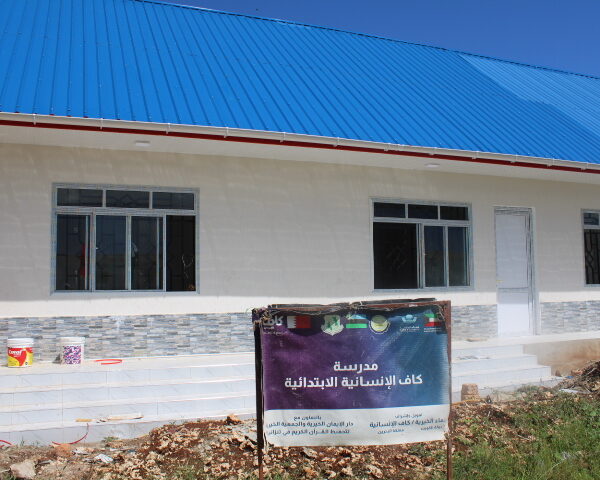

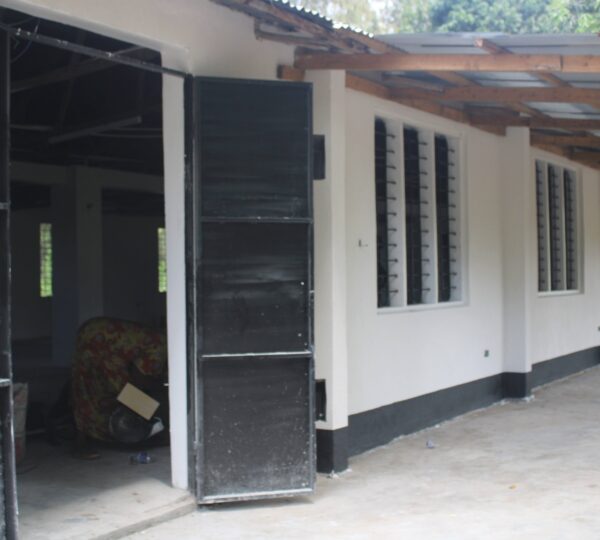

١ : إنتهاء أعمال تركيب الفيشا بورد للكريدور بالكامل
٢ : جاري أعمال تركيب صاج سقف المبنى
بالتاريخ 30/06/2025
{ المدرسة الإبتدائية }

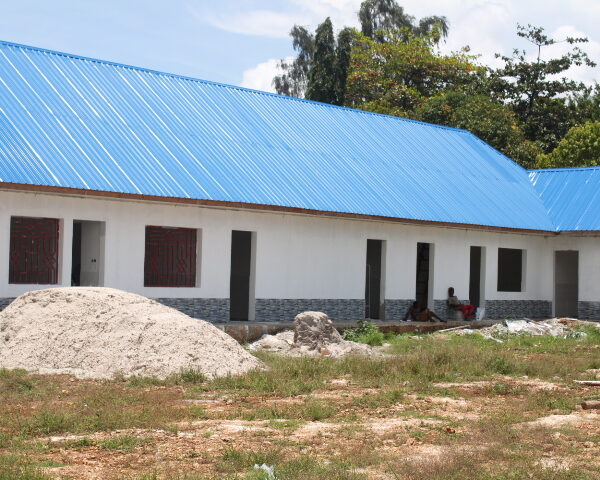

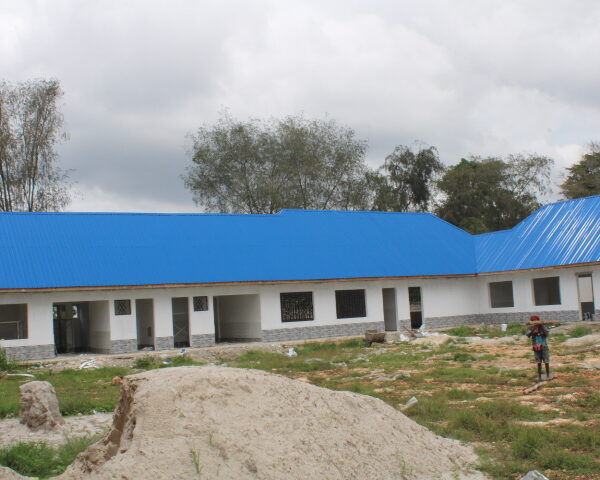

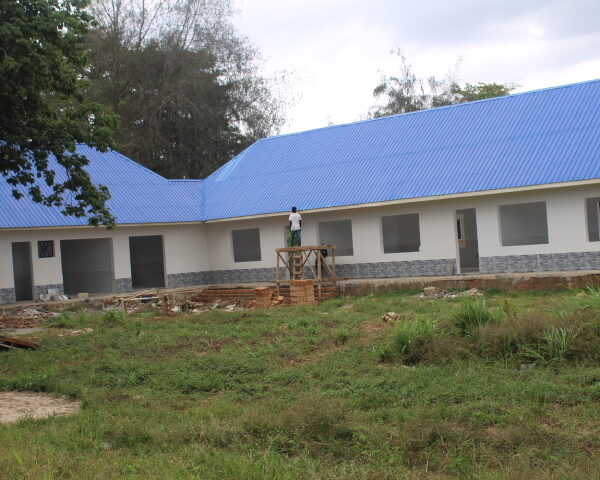

تم إنتهاء ٩٠% من أعمال تركيب صاج سقف المبنى
تم انتهاء تركيب سقف الكيربي 100%.
تم انتهاء تركيب السقف الكيربي ( دارايتام)
تم انتهاء تركيب الكيربي ( مبنى الإداري)

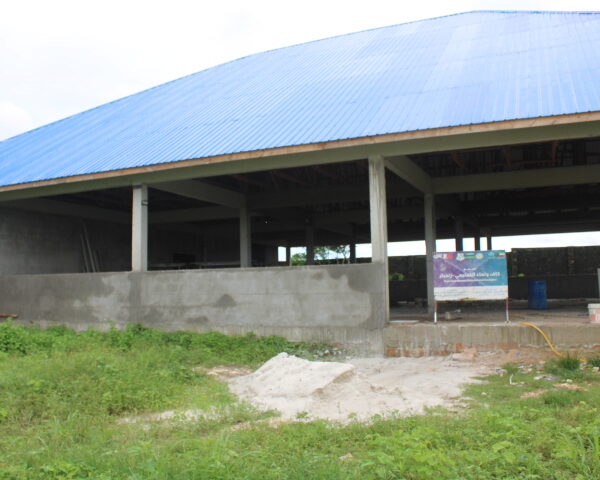

جاري عملية السقف  ( المخزن).
بالتاريخ 03/07/2025
{ المدرسة الثانوية }

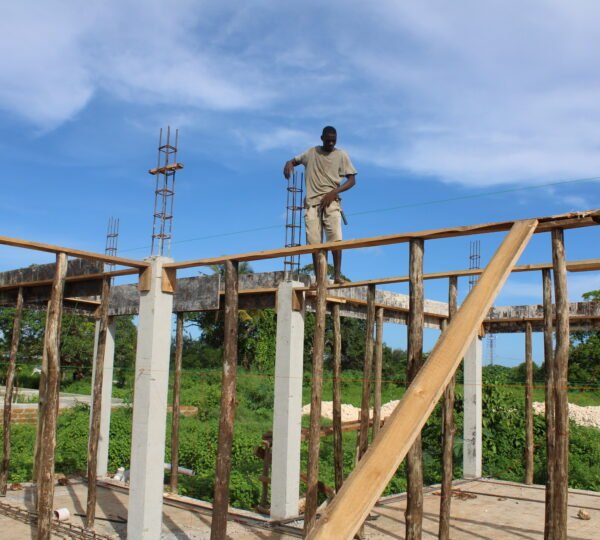

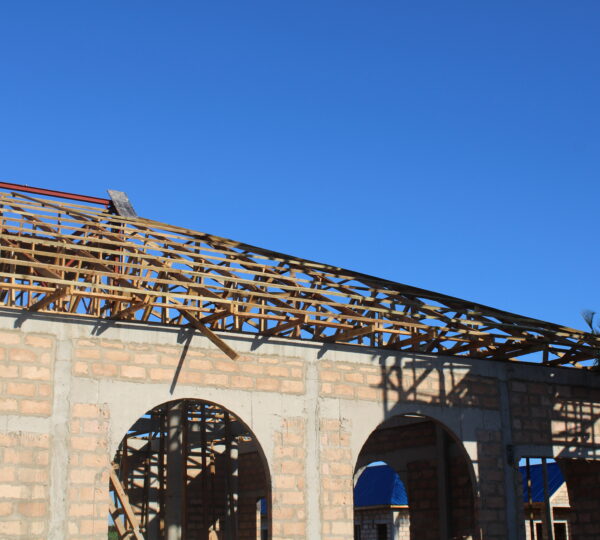

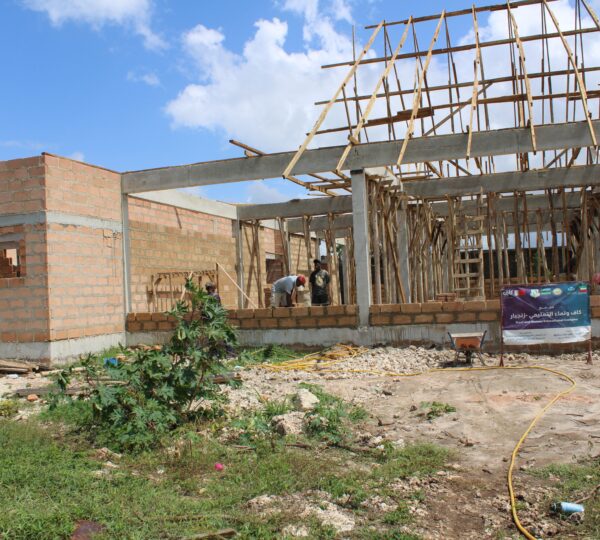

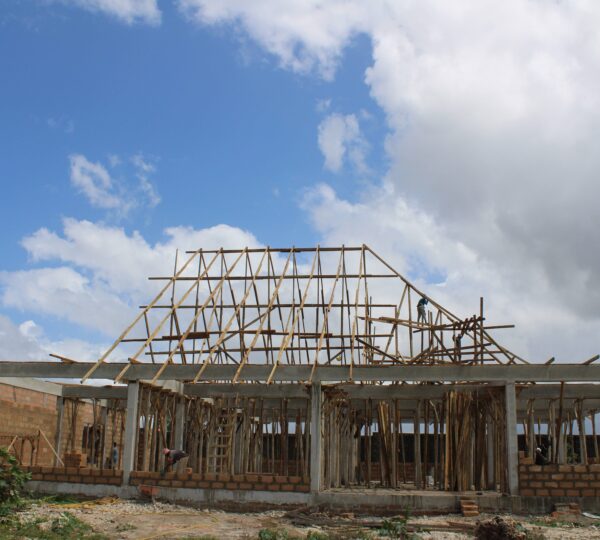

١ : جاري أعمال الشدة الخشبية لسقف المبنى
بالتاريخ 09/07/2025
{ المدرسة الثانوية }
١ : إنتهاء ٦٠ % من أعمال الشدة الخشبية لسقف المبنى
بالتاريخ 14/07/2025
{ المدرسة الثانوية }

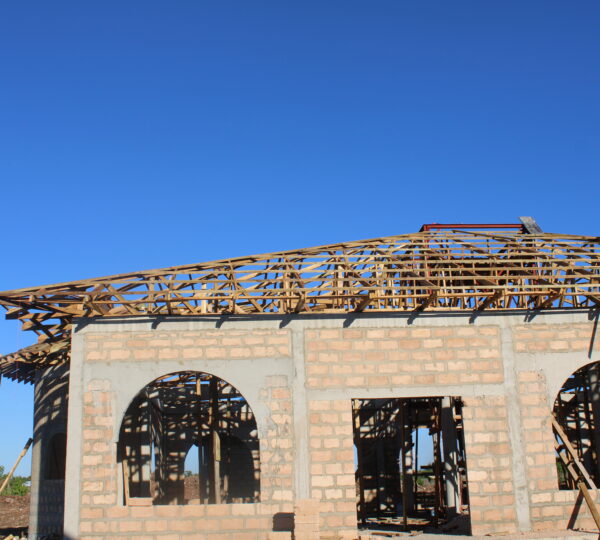

١ : إنتهاء أعمال الشدة الخشبية لسقف المبنى

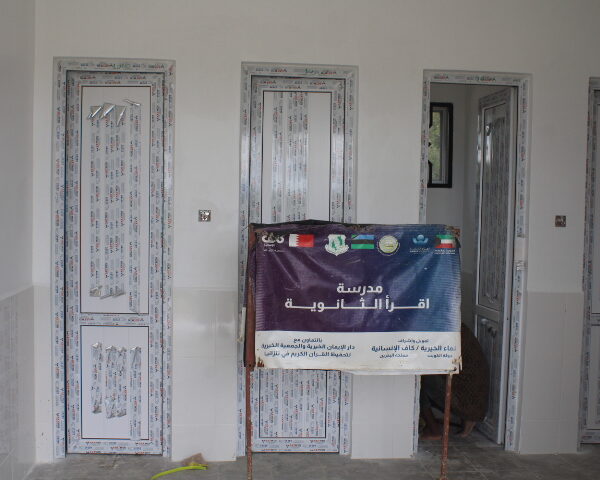

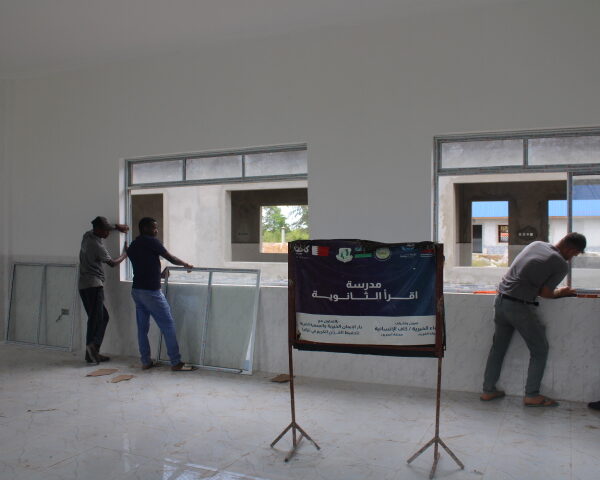

٢ : البدء في أعمال الفيشا بورد
بالتاريخ 18/07/2025
{ المدرسة الثانوية }

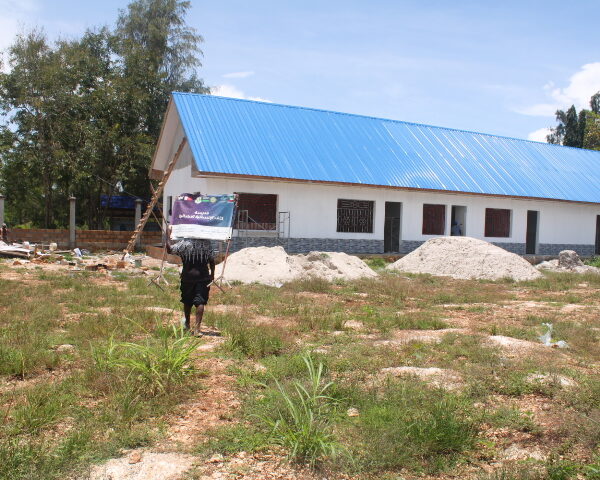

١ : جاري أعمال تركيب صاج سقف المبنى

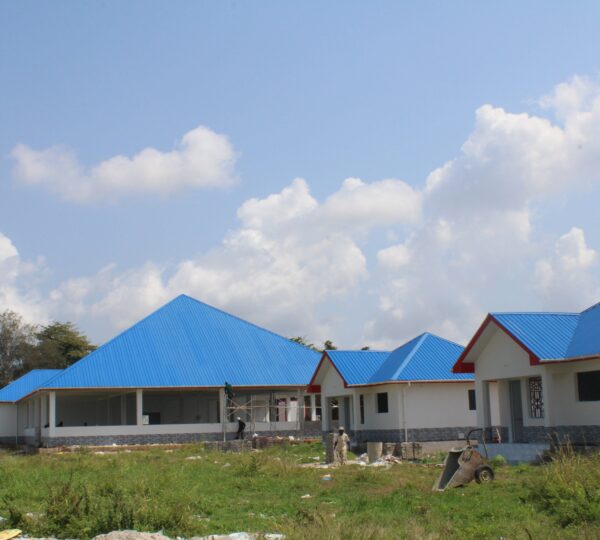

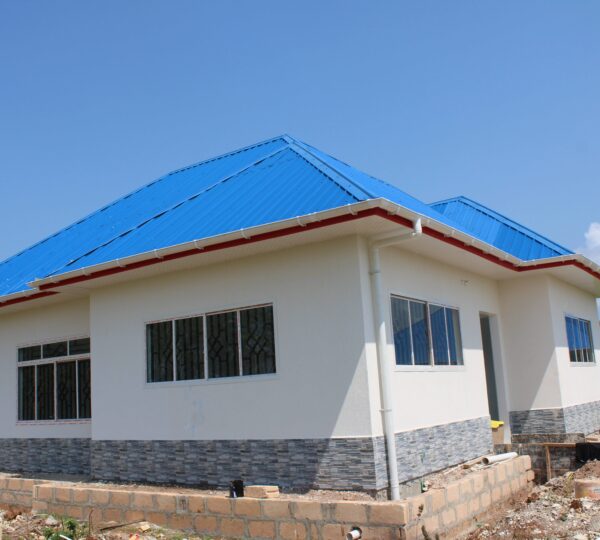

بالتاريخ 29/08/2025

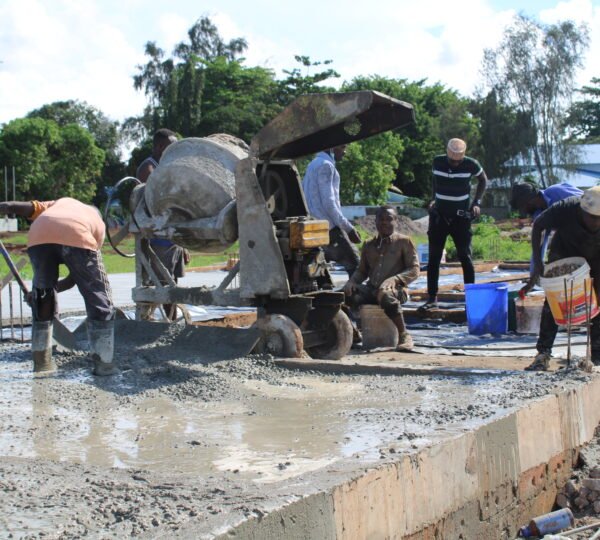

تم انتهاء اعمال الاسقف للوحدات الا مبني الخدمات والمسجد

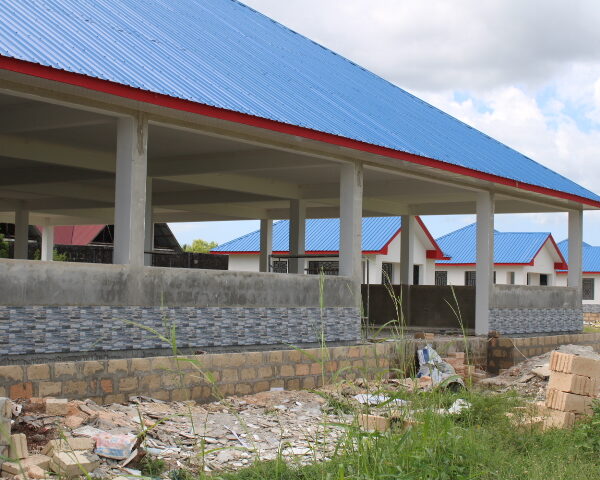

بالتاريخ 09/10/2025

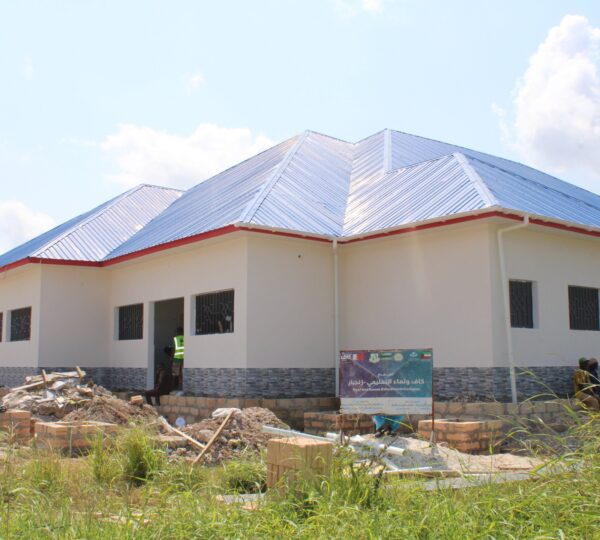

(مبنى الخدمات)
: جاري أعمال الشدة الخشبية لسقف المبنى

بالتاريخ 29/08/2025
{ المدرسة الإبتدائية }

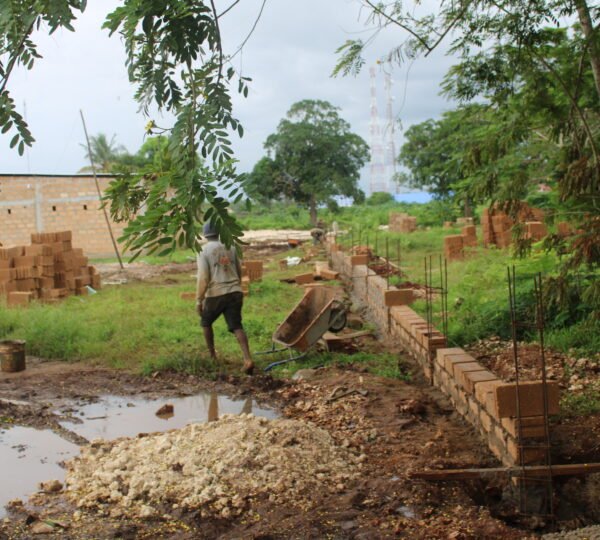

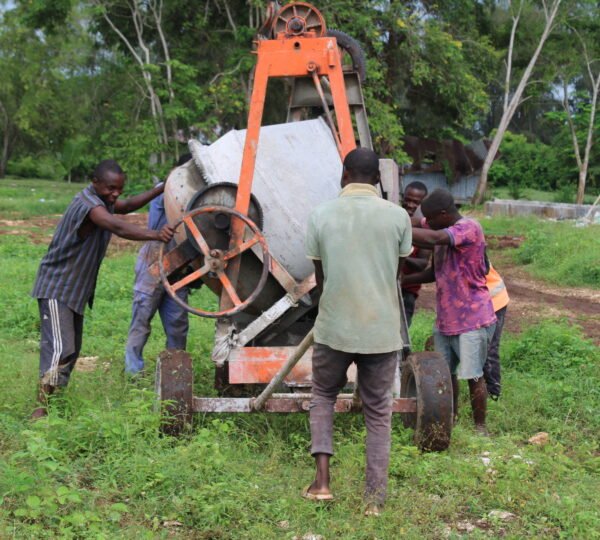

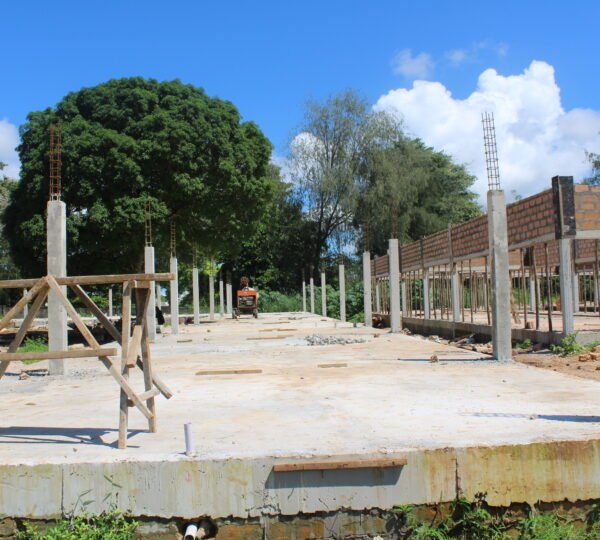

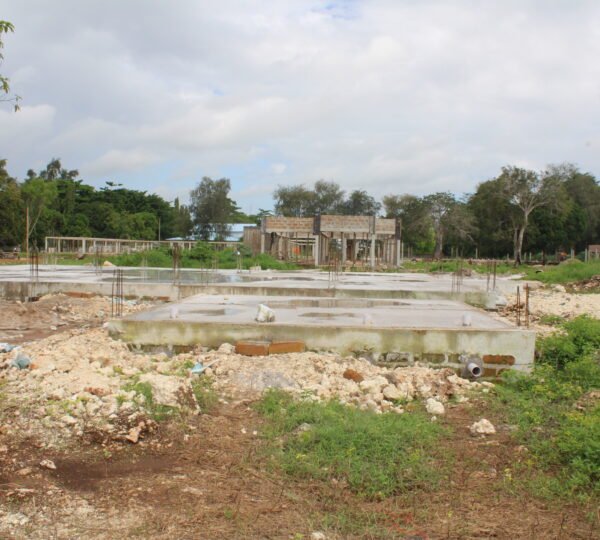

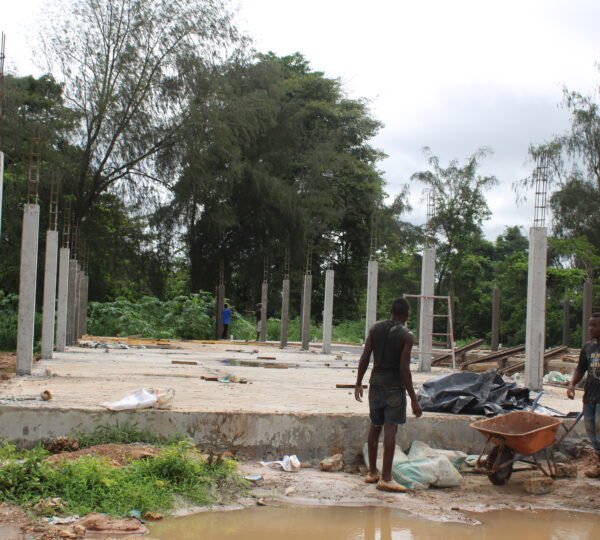

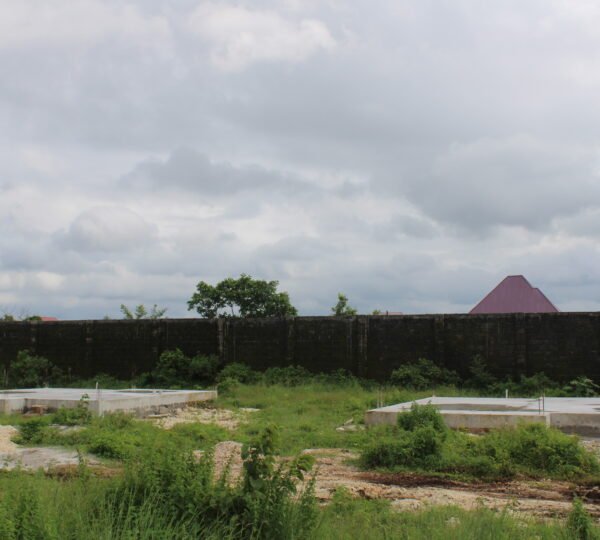

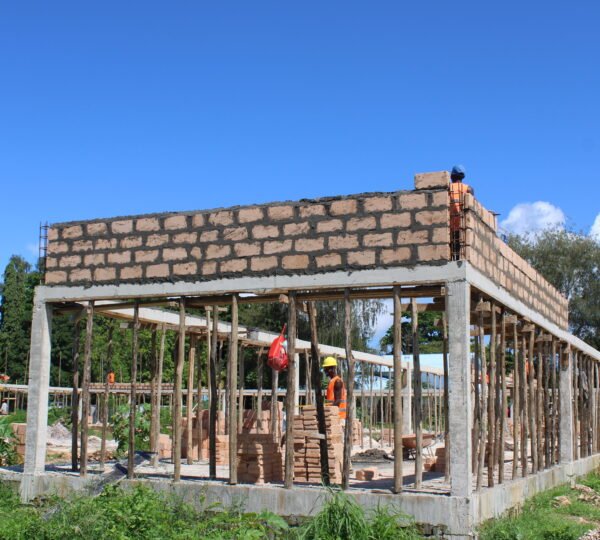

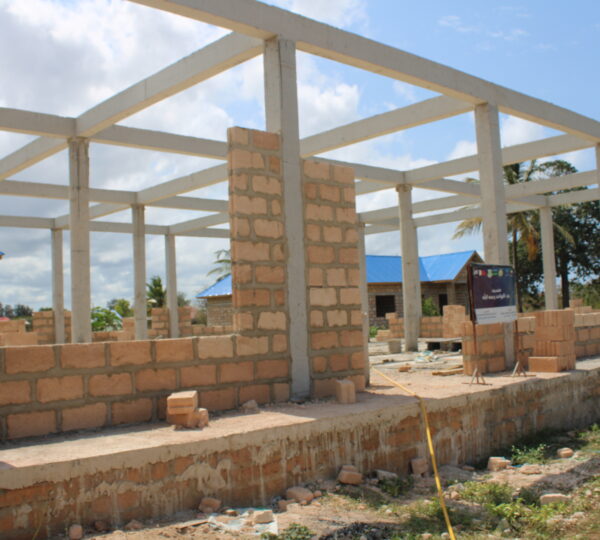

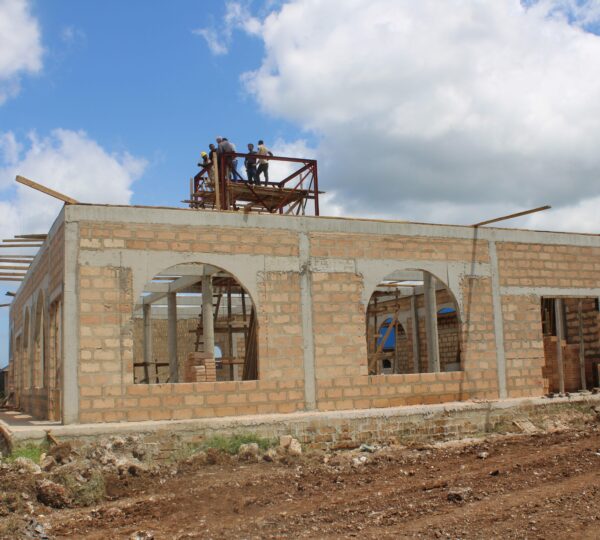

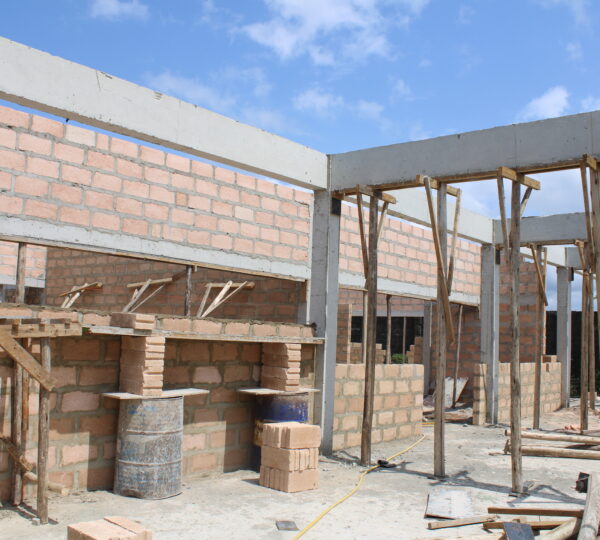

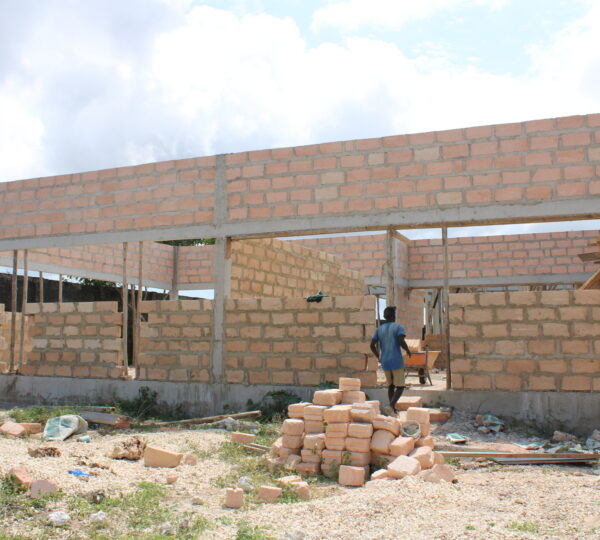

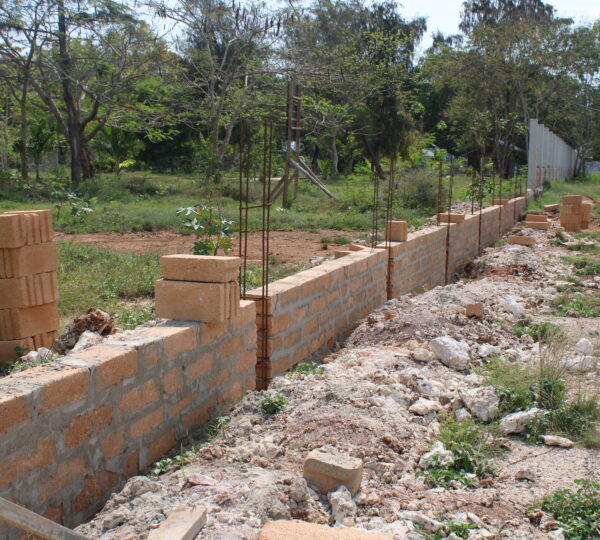

١ : جاري أعمال بلوك وسط المبنى

{ المدرسة الثانوية }
١ : جاري أعمال بلوك وسط المبنى

{ المبنى الإداري }
١ : جاري أعمال بلوك وسط المبنى
بالتاريخ 08/09/2025
{ المدرسة الإبتدائية }

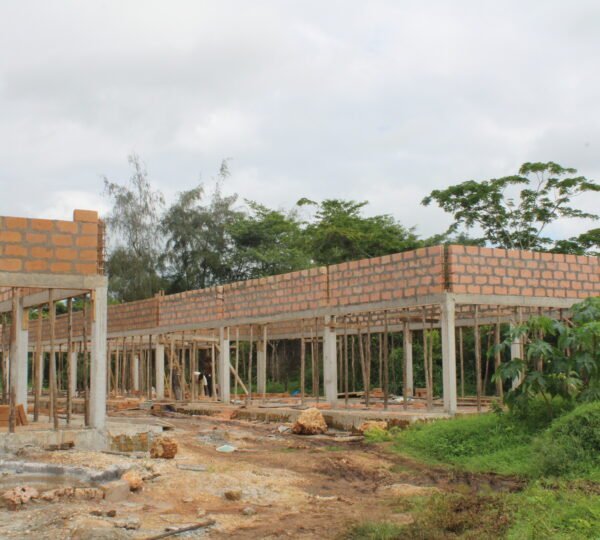

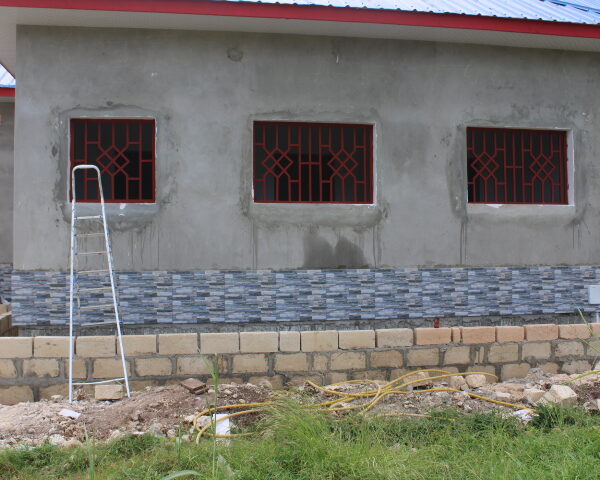

١ : إنتهاء ٨٥% من أعمال بلوك وسط المبنى

{ المدرسة الثانوية }
١ : إنتهاء ٨٥% من أعمال بلوك وسط المبنى

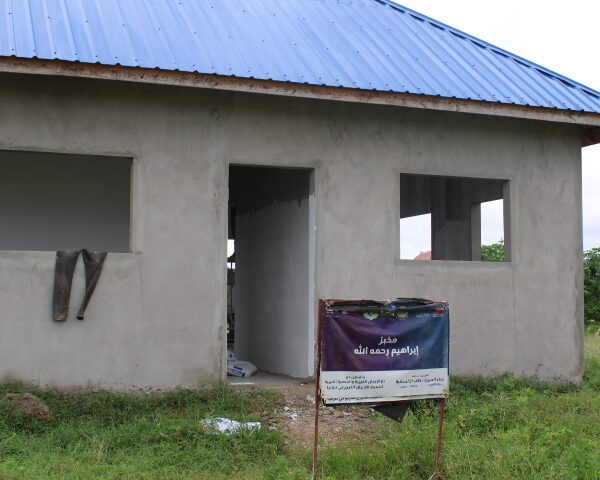

{ المخبز }
١ : إنتهاء ٩٠% من أعمال بلوك وسط المبنى
بالتاريخ 12/09/2025
{ المدرسة الإبتدائية }

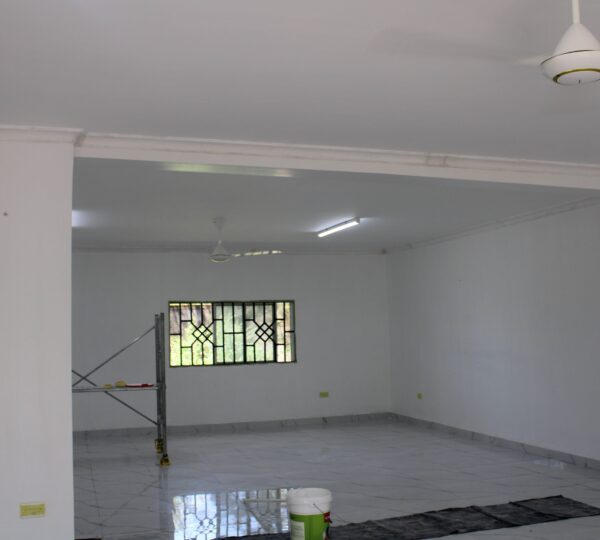

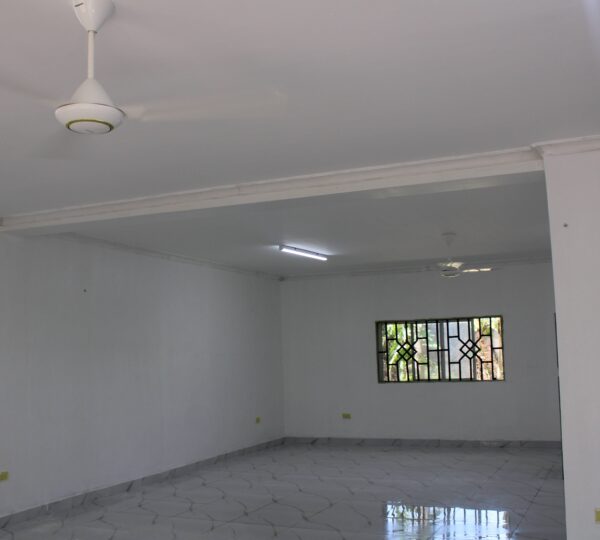

١ : جاري التشطيبات النهائية لأعمال بلوك وسط المبنى

{ المدرسة الثانوية }
١ : جاري التشطيبات النهائية لأعمال بلوك وسط المبنى

{ المستوصف }
١ : جاري أعمال بلوك وسط المبنى

{ المنازل }
١ : جاري أعمال بلوك وسط
بالتاريخ 15/09/2025

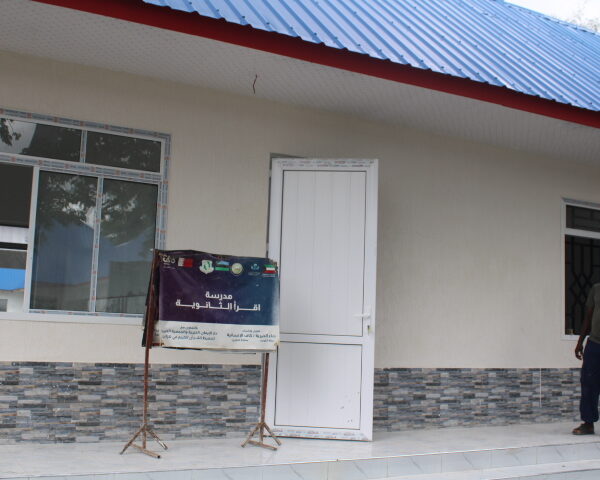

تم انتهاء عملية المباني ( مدرسة ثانوية)
تم انتهاء عملية البناء ( مدرسة ابتدائية)

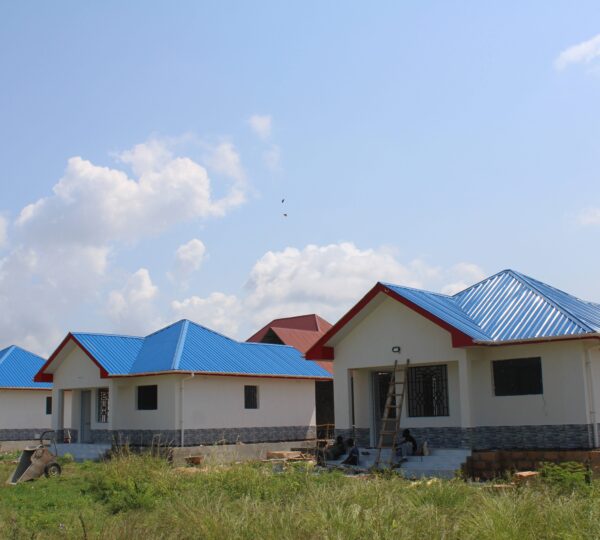

جاري عملية المباني ( المنازل )
جاري عملية المباني (مستوصف )
جاري عملية المباني ( المخبز)
بالتاريخ 24/09/2025
{ المستوصف }
١ : إنتهاء أعمال بلوك وسط المبنى

{ المنازل }

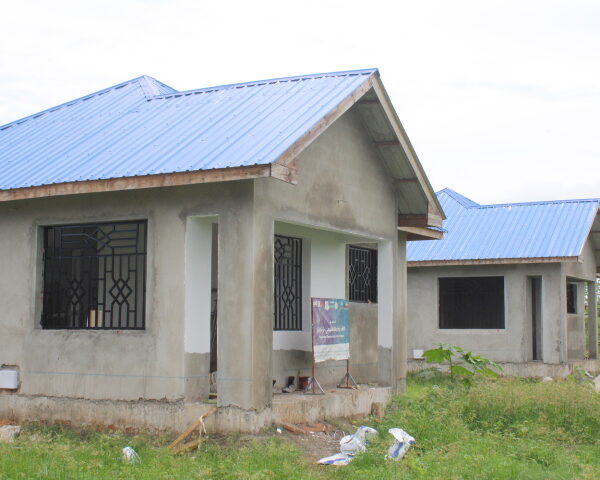

١ : إنتهاء ٩٠% من أعمال بلوك وسط المبنى
بالتاريخ 02/10/2025

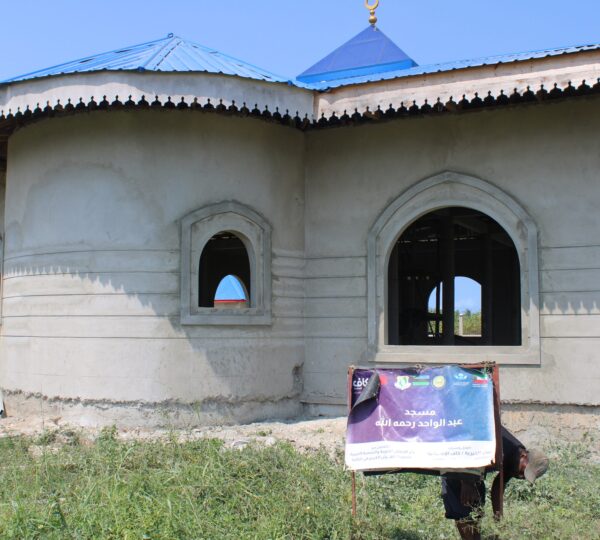

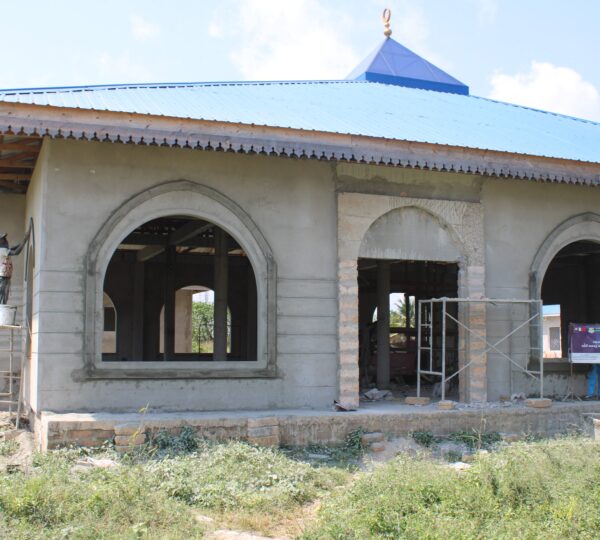

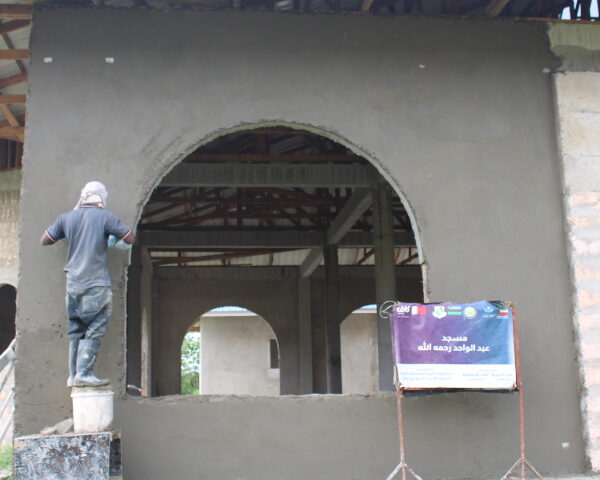

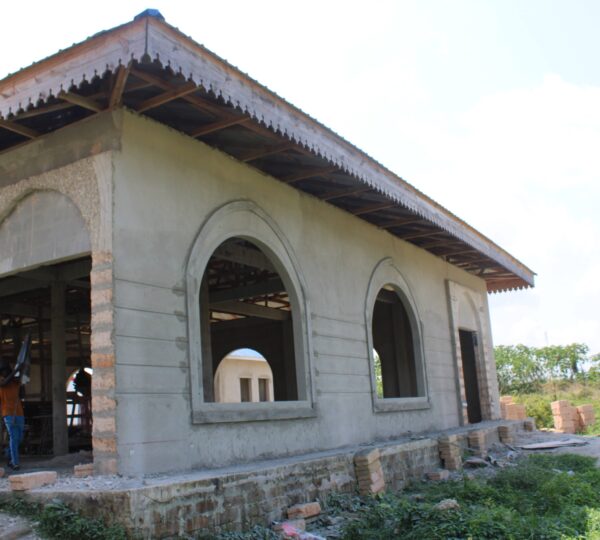

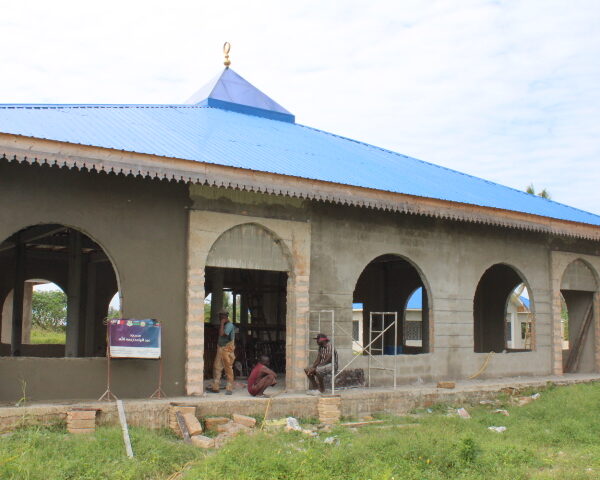

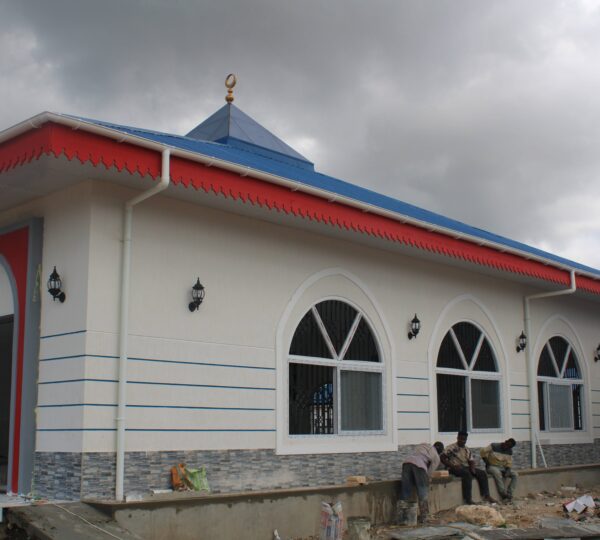

 { المسجد }

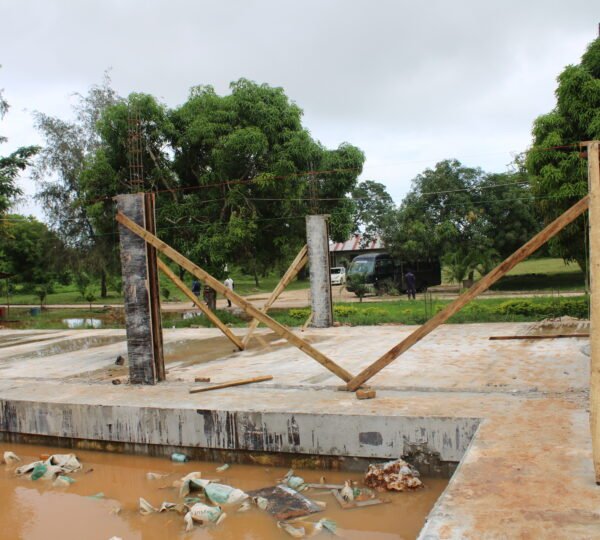

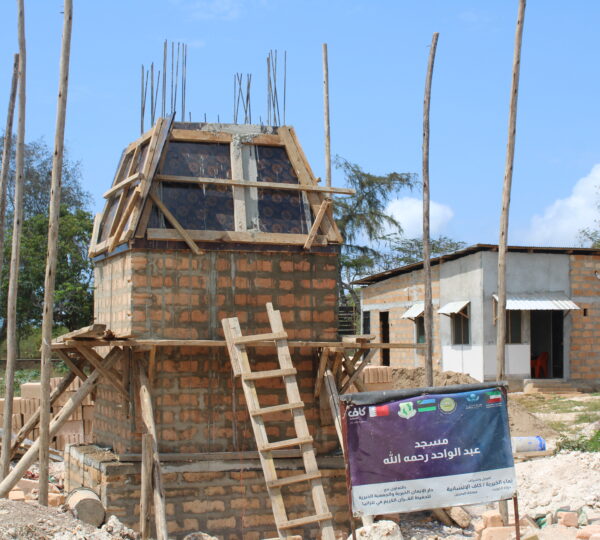

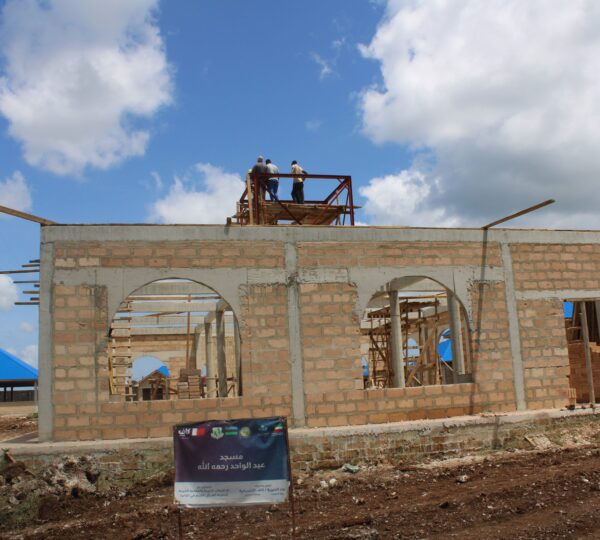

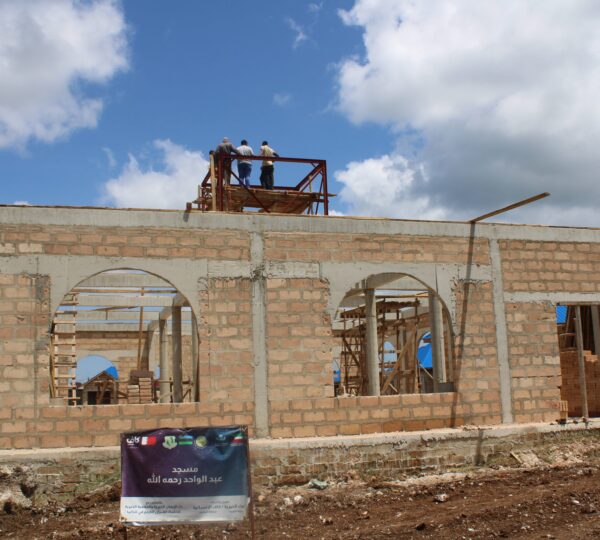

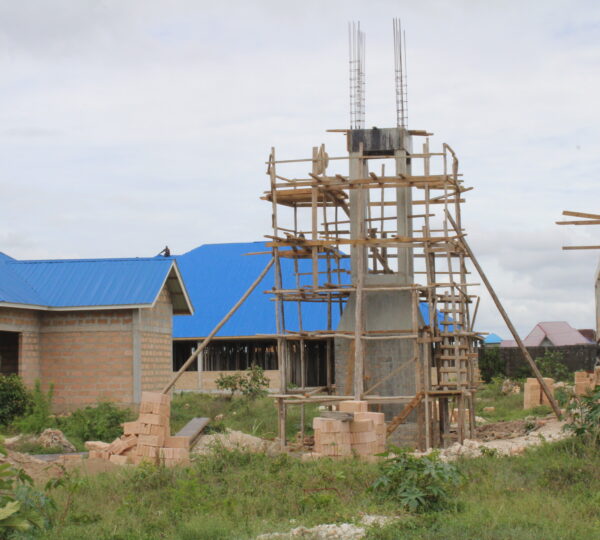

١ : البدء في أعمال بلوك وسط المبنى

٢ : جاري أعمال الشدة الخشبية لحوائط منارة المبنى

{ الكافتريا }

١ : البدء في أعمال بلوك وسط المبنى
بالتاريخ 07/10/2025

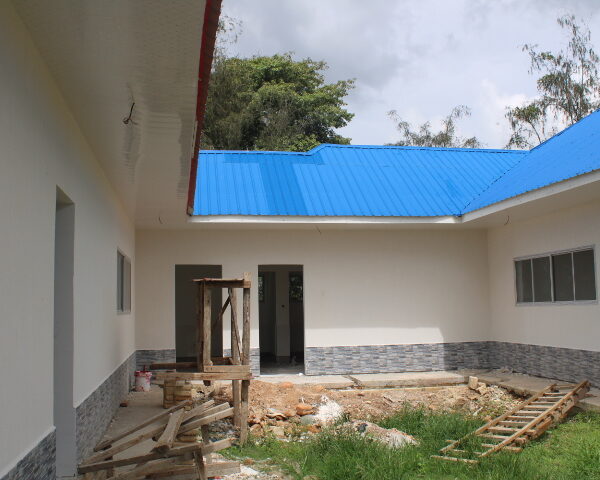

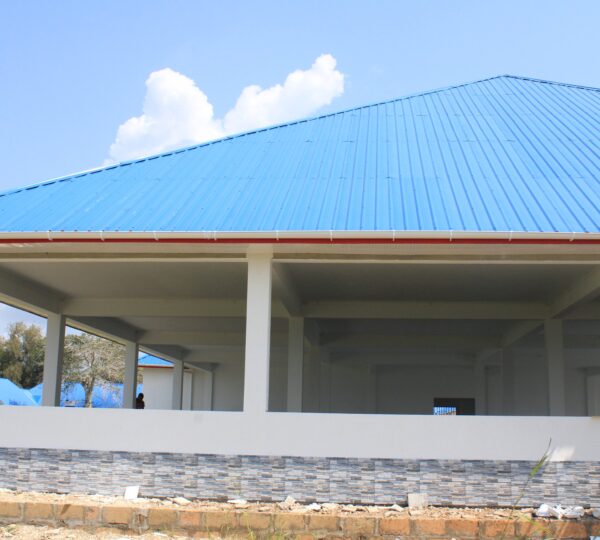

جاري تركيب البلوك الوسطي ( مبنى الخدمات)
جارى تركيب البلوك الوسطي وبناء المنارة ( مسجد)
